Sur les projets longs et complexes, identifier le chemin critique permet de réduire jusqu’à 20 à 30 % les retards de livraison, selon les retours d’expérience du PMI. C’est l’outil de planification le plus utilisé au monde dès qu’un projet dépasse une dizaine de tâches avec des dépendances.

Dans cet article, nous allons voir ce qu’est précisément le chemin critique, comment le calculer pas à pas, comment le représenter sur un diagramme de Gantt, en quoi il diffère de la méthode PERT, et quels outils l’automatisent. Vous trouverez un exemple chiffré complet et une FAQ pour clarifier les concepts qu’on confond le plus souvent.

Qu’est-ce que le chemin critique en gestion de projet ?

Le chemin critique (Critical Path Method, ou CPM) est la séquence de tâches dont la durée cumulée détermine la date de fin du projet. C’est, sur l’ensemble des chemins possibles dans votre planning, le chemin le plus long. Et paradoxalement, c’est aussi le chemin le plus court pour terminer le projet : impossible de finir avant cette durée.

La règle est simple : si une tâche du chemin critique prend du retard, c’est tout le projet qui prend du retard. À l’inverse, accélérer une tâche située hors du chemin critique n’avance pas la date de livraison, parce qu’elle dispose d’une marge.

La méthode est née dans les années 1950 chez DuPont, parallèlement à PERT à la Marine américaine. Aujourd’hui, le CPM est intégré nativement dans la quasi-totalité des logiciels de gestion de projet et fait partie des fondamentaux de toute formation en gestion de projet.

Schéma du chemin critique avec séquence de tâches en rouge sans flottement

Sur le schéma ci-dessus, la séquence rouge n’a aucune marge : c’est le chemin critique. La séquence bleue dispose d’une marge en fin de parcours, elle n’est donc pas critique.

Pourquoi utiliser la méthode du chemin critique ?

Le chemin critique sert quatre objectifs concrets sur un projet.

  • Anticiper la date de fin réaliste : la durée du chemin critique est la durée incompressible du projet. Tout engagement plus court relève de l’illusion ou du forcing.
  • Prioriser les ressources : les tâches critiques captent toute votre vigilance, parce qu’elles n’ont pas de marge. Les tâches non critiques peuvent attendre.
  • Évaluer l’impact d’un retard : un retard de 3 jours sur une tâche critique repousse la livraison de 3 jours. Sur une tâche non critique, l’impact dépend de la marge restante.
  • Identifier les leviers d’accélération : pour terminer plus tôt, on ne peut agir que sur les tâches du chemin critique (ajouter des ressources, paralléliser, externaliser).

C’est pour ces raisons que le chemin critique est l’un des piliers des méthodologies de gestion de projet prédictives comme le Waterfall ou le cycle en V.

Les concepts clés à connaître avant de calculer un chemin critique

Avant de plonger dans le calcul, fixons le vocabulaire. Quatre notions sont incontournables.

  • Tâche (ou activité) : unité de travail avec une durée estimée, un responsable et un livrable identifié.
  • Dépendance : relation logique entre deux tâches. La plus courante est Fin-Début (la tâche B ne peut commencer qu’une fois la tâche A terminée).
  • Marge totale : nombre de jours dont une tâche peut être retardée sans affecter la date de fin du projet.
  • Marge libre : nombre de jours dont une tâche peut être retardée sans affecter la date de début de la tâche suivante.

Une tâche dont la marge totale est nulle est, par définition, sur le chemin critique. Les jalons du projet servent souvent de points de repère pour valider que le chemin critique tient ses délais.

Comment calculer le chemin critique pas à pas

Le calcul du chemin critique repose sur cinq étapes méthodiques. C’est la procédure standard que tout chef de projet doit savoir dérouler à la main, même si un logiciel l’exécutera en pratique.

Étape 1 : lister les tâches et leurs dépendances

Décomposez le projet en tâches élémentaires (idéalement entre 1 jour et 2 semaines chacune). Pour chaque tâche, identifiez ses prédécesseurs : quelles tâches doivent être terminées avant qu’elle puisse commencer ?

Étape 2 : estimer la durée de chaque tâche

Donnez à chaque tâche une durée réaliste, en jours ou en heures selon la granularité du projet. Évitez les fourchettes vagues : pour cette méthode, on travaille avec une durée unique par tâche. Pour intégrer l’incertitude, on bascule sur la méthode PERT qui utilise trois estimations.

Étape 3 : faire le passage avant (Forward Pass)

Parcourez le réseau de la première tâche à la dernière, en calculant pour chaque tâche sa date de début au plus tôt (ES, Early Start) et sa date de fin au plus tôt (EF, Early Finish). La règle : EF = ES + durée. Le ES d’une tâche est égal au plus grand des EF de ses prédécesseurs.

Étape 4 : faire le passage arrière (Backward Pass)

Parcourez ensuite le réseau dans le sens inverse, de la dernière tâche à la première, pour calculer pour chaque tâche sa date de fin au plus tard (LF, Late Finish) et sa date de début au plus tard (LS, Late Start). La règle : LS = LF – durée. Le LF d’une tâche est égal au plus petit des LS de ses successeurs.

Étape 5 : identifier le chemin critique

Calculez la marge totale de chaque tâche : MT = LS – ES (ou LF – EF, c’est équivalent). Toutes les tâches dont la marge totale est nulle sont sur le chemin critique. Reliez-les pour visualiser la séquence critique du projet.

Exemple concret de calcul du chemin critique

Prenons un projet simple de refonte de site web avec sept tâches.

Tâche Description Durée Prédécesseurs
A Cadrage du besoin 3 jours aucun
B Maquettes graphiques 5 jours A
C Rédaction des contenus 7 jours A
D Intégration HTML / CSS 6 jours B
E Développement back-end 8 jours B
F Recette et corrections 4 jours C, D, E
G Mise en ligne 1 jour F

Trois chemins possibles relient le début (A) à la fin (G) :

  • A → B → D → F → G : 3 + 5 + 6 + 4 + 1 = 19 jours
  • A → B → E → F → G : 3 + 5 + 8 + 4 + 1 = 21 jours
  • A → C → F → G : 3 + 7 + 4 + 1 = 15 jours

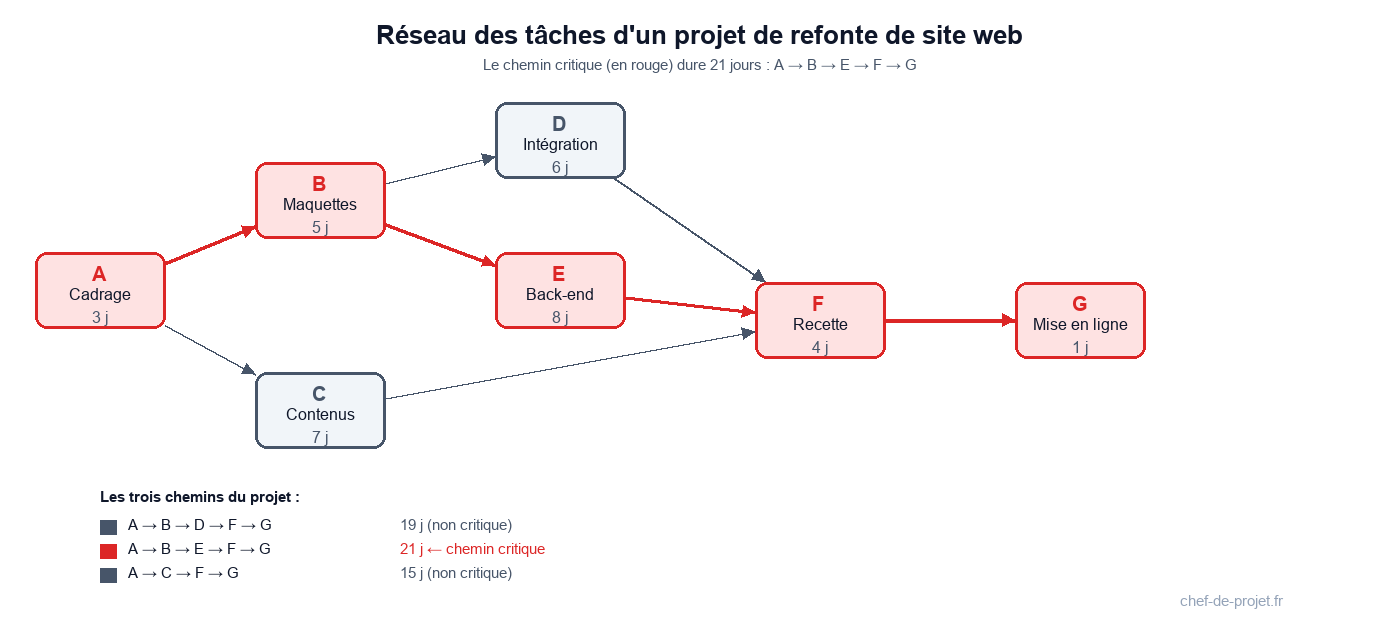

Schéma du chemin critique d'un projet de refonte de site web, avec les trois chemins et le chemin critique en rouge

Le chemin le plus long est A → B → E → F → G, avec 21 jours. C’est donc le chemin critique du projet. Toute dérive sur l’une de ces cinq tâches repousse mécaniquement la mise en ligne. Les tâches C et D, situées hors du chemin critique, disposent respectivement de 6 jours et 2 jours de marge totale.

Comment représenter le chemin critique sur un diagramme de Gantt ?

Une fois le chemin critique calculé, la meilleure façon de le visualiser est de le superposer à un diagramme de Gantt. La plupart des logiciels permettent d’afficher les tâches critiques dans une couleur distinctive (rouge en général), ce qui permet à l’équipe de comprendre en un regard où se trouvent les enjeux de planning.

Voici la marche à suivre :

  1. Listez vos tâches avec leurs durées et dépendances dans votre modèle de diagramme de Gantt.
  2. Reliez les tâches par des flèches reflétant les dépendances Fin-Début.
  3. Activez l’option « Afficher le chemin critique » dans le logiciel (MS Project, Smartsheet, Asana, ClickUp et Monday la proposent tous nativement).
  4. Vérifiez visuellement que la séquence rouge est continue, sans interruption ni doublon.

Pour un projet plus complexe avec plusieurs jalons intermédiaires, on combine le Gantt avec un macro-planning pour offrir deux niveaux de lecture aux sponsors.

Chemin critique (CPM) vs PERT : quelle différence ?

CPM et PERT sont souvent confondus, à juste titre : les deux méthodes sont nées la même année (1957), modélisent le projet sous forme de réseau de tâches et identifient les enchaînements clés. Mais elles divergent sur un point fondamental.

  • Le CPM utilise une durée unique par tâche, supposée connue. Adapté aux projets répétitifs ou bien maîtrisés (construction, déploiement industriel).
  • Le PERT utilise trois durées par tâche (optimiste, probable, pessimiste) pour modéliser l’incertitude. Adapté aux projets innovants ou peu balisés (R&D, projets pilotes).

En pratique, les deux méthodes se combinent : on utilise PERT pour estimer les durées probables, puis CPM pour identifier la séquence critique sur cette base. C’est l’approche standard intégrée dans la plupart des outils modernes.

Comment surveiller le chemin critique tout au long du projet

Le chemin critique n’est pas figé : il évolue au fil du projet en fonction des avancements réels, des dérives et des modifications de périmètre. Le surveiller régulièrement est donc indispensable.

Quatre bonnes pratiques de suivi :

  • Mettez à jour les durées réelles chaque semaine. Si une tâche critique a déjà consommé 4 jours sur une estimation de 5, recalculez immédiatement la date de fin projet.
  • Suivez les tâches « presque critiques », celles dont la marge totale est faible (1 à 2 jours). Au moindre retard, elles basculent sur le chemin critique.
  • Documentez les changements de chemin critique dans le compte-rendu projet : les sponsors doivent savoir si une nouvelle séquence est devenue critique.
  • Croisez avec le plan de charge de l’équipe : un membre clé qui part en congé pendant une tâche critique impose un ajustement immédiat.

Les outils qui automatisent le chemin critique

Calculer un chemin critique à la main reste utile pour comprendre la mécanique, mais sur un projet réel de plus de 20 tâches, vous passez à un outil. Voici les principales solutions.

  • Microsoft Project : l’outil de référence pour les projets industriels et BTP, avec gestion avancée des ressources et des marges.
  • Primavera P6 (Oracle) : standard pour les très gros projets infrastructure, ingénierie, énergie.
  • Smartsheet : alternative cloud accessible, format tableur familier.
  • Monday, ClickUp, Asana : intègrent le chemin critique dans leur vue Gantt, bien adapté aux projets digitaux et marketing.
  • GanttProject : outil gratuit en open source, suffisant pour les projets de taille modeste.

Le choix de l’outil dépend de la complexité du projet, du nombre d’utilisateurs concurrents et du niveau d’intégration recherché avec votre SI. Pour un projet en méthode Waterfall de plus de six mois, MS Project ou Primavera restent les références. Pour un projet digital de 3 à 4 mois, les outils SaaS modernes suffisent largement.

Les erreurs fréquentes à éviter

Cinq pièges classiques observés sur les projets qui dérivent.

  • Confondre marge totale et marge libre. Une marge totale élevée ne signifie pas que la tâche peut être reportée librement : elle peut grignoter la marge des tâches suivantes.
  • Oublier de mettre à jour les durées. Un chemin critique calculé en début de projet et jamais recalculé devient vite obsolète.
  • Sous-estimer systématiquement les durées. Un planning trop optimiste génère un chemin critique court mais irréaliste, qui dérive dès la première semaine.
  • Ignorer les dépendances externes (livraisons fournisseurs, validations client, congés). Elles peuvent transformer une tâche non critique en goulot d’étranglement.
  • Communiquer uniquement la date de fin sans la marge. Les sponsors doivent savoir que toute date est conditionnée à la tenue du chemin critique.

FAQ : les questions fréquentes sur le chemin critique

Un projet peut-il avoir plusieurs chemins critiques ?

Oui. Si deux séquences ont exactement la même durée maximale, elles sont toutes deux critiques. Cela arrive fréquemment sur les projets parallélisés. Le chef de projet doit alors surveiller les deux avec la même attention.

Quelle est la différence entre chemin critique et chaîne critique ?

Le chemin critique se concentre sur les dépendances logiques entre tâches. La chaîne critique (méthode CCPM de Goldratt) ajoute la contrainte des ressources : deux tâches qui partagent une même personne ne peuvent pas se faire en parallèle, même si la logique le permettrait.

Comment réduire la durée du chemin critique ?

Deux techniques principales. Le fast-tracking consiste à paralléliser des tâches qui devaient être séquentielles, en acceptant un peu de risque. Le crashing consiste à ajouter des ressources sur une tâche critique pour la raccourcir, en acceptant un surcoût. Les deux ont des limites : il faut arbitrer entre coût, risque et délai.

Le chemin critique fonctionne-t-il en mode agile ?

Pas vraiment, parce que l’agile travaille sur des cycles courts et un backlog évolutif, sans plan de dépendances figé. La méthode CPM est nativement adaptée aux approches prédictives. En agile à l’échelle (SAFe par exemple), on retrouve toutefois la notion de chemin critique au niveau du Program Increment.

Quels secteurs utilisent le plus le chemin critique ?

Le BTP, l’industrie, l’aéronautique, l’énergie, les déploiements ERP et les projets d’infrastructure SI sont les plus consommateurs. Tous ont en commun des dépendances structurelles fortes et des délais contractuels stricts.

En bref : ce qu’il faut retenir

Le chemin critique est la séquence de tâches qui détermine la durée totale de votre projet. Le calculer permet d’anticiper la date de fin réaliste, de prioriser les ressources et d’identifier les leviers d’accélération.

Trois réflexes à garder :

  1. Calculez le chemin critique dès le cadrage, pas en fin de planning. Il oriente l’ensemble de la stratégie projet.
  2. Surveillez-le en continu : il évolue avec les avancements réels et peut basculer sur une nouvelle séquence à tout moment.
  3. Combinez-le avec d’autres outils (PERT pour l’incertitude, Gantt pour la visualisation, plan de charge pour les ressources) plutôt que de l’utiliser seul.

Et vous, sur vos projets, avez-vous déjà eu une tâche qui a basculé sur le chemin critique en cours de route ? Comment avez-vous réagi ? Partagez votre retour en commentaire.
