La planification de projet est le processus qui consiste à définir le travail à réaliser, à l’ordonner, à en estimer la durée et à y affecter les ressources nécessaires pour atteindre l’objectif fixé. Elle ne produit pas seulement un calendrier : elle détermine aussi comment le projet sera suivi, contrôlé et clôturé.
Le PMI relevait en 2024 que 48 % seulement des projets sont pleinement réussis, contre 40 % aux résultats mitigés et 12 % en échec. Une partie de cet écart se joue avant même le premier jour d’exécution.
Dans cet article, nous vous expliquons :
- la différence entre planification, plan de projet et planning, trois termes que l’on confond en permanence
- les six étapes d’une planification solide, de la faisabilité à la référence de base
- les méthodes disponibles, du WBS au chemin critique, et laquelle choisir
- comment estimer des durées sans se tromper d’un facteur deux
- les erreurs qui font déraper les plannings, y compris chez les équipes expérimentées
Planification, plan de projet, planning : ne confondez plus les trois
C’est la confusion la plus coûteuse du métier, parce qu’elle fait croire à des équipes qu’elles ont planifié alors qu’elles ont seulement rempli un calendrier.
La planification est un processus : réfléchir, découper, ordonner, estimer, arbitrer. C’est une activité intellectuelle, pas un livrable.
Le plan de projet est un document. Le PMI parle de plan de management du projet, et il décrit comment le projet sera exécuté, surveillé, contrôlé et clôturé. Il englobe le budget, la gestion des risques, la procédure de gestion des changements, le plan de communication et l’engagement des parties prenantes.
Le planning, ou échéancier, n’est qu’une partie du plan : la représentation temporelle des activités, des dates, des jalons et des dépendances. C’est ce qu’on affiche en réunion, et c’est aussi ce qu’on prend trop souvent pour le tout.
Une équipe qui ouvre directement un diagramme de Gantt saute les deux premières étapes. Elle produit un calendrier crédible visuellement, mais bâti sur un périmètre jamais découpé et des dépendances jamais analysées. C’est l’origine la plus fréquente des replanifications à répétition.
Pourquoi la planification conditionne la réussite du projet
L’improvisation ne se présente jamais comme telle. Elle se présente comme de la réactivité, de l’agilité, ou l’expérience d’une équipe qui a déjà fait ça dix fois. Puis le projet démarre sous la pression du calendrier, sur la base d’hypothèses jamais écrites.
Planifier sert concrètement à quatre choses :
- Vérifier que l’objectif est atteignable avec les moyens disponibles, avant d’engager les dépenses
- Rendre les hypothèses explicites, donc discutables et révisables
- Donner à l’équipe un ordre de marche et des points de contrôle communs
- Détecter les dérives tôt, quand elles coûtent encore peu à corriger
Ce dernier point est le plus sous-estimé. Sans référence de base, vous ne pouvez pas mesurer un écart : vous ne constatez le retard qu’au moment où l’échéance est manquée. Un plan, même imparfait, transforme une surprise en signal.
Ce que le PMBOK 7 a changé dans la planification
Si vous avez appris la gestion de projet avec la 6e édition du PMBOK, votre vision de la planification est probablement celle d’un groupe de processus situé entre le démarrage et l’exécution. Ce découpage n’existe plus.
La 7e édition, publiée en 2021, a remplacé les 49 processus et les 10 domaines de connaissance par 12 principes et 8 domaines de performance. La planification y est devenue l’un de ces domaines, décrit par le PMI comme l’ensemble des activités d’organisation et de coordination initiales, continues et évolutives nécessaires à la livraison des résultats du projet.
Le mot important est « continues ». La planification n’est plus une phase que l’on termine, c’est une activité qui court sur toute la durée du projet, avec une intensité variable selon le produit, l’approche de développement et les parties prenantes. Le PMI insiste sur quatre caractéristiques : une planification adaptée au contexte, suffisamment détaillée pour l’horizon proche, révisée à mesure que l’information se précise, et intégrée aux autres dimensions du projet.
Ce changement valide une pratique que beaucoup d’équipes appliquaient déjà sans oser l’assumer : planifier finement les six prochaines semaines et grossièrement les six prochains mois.

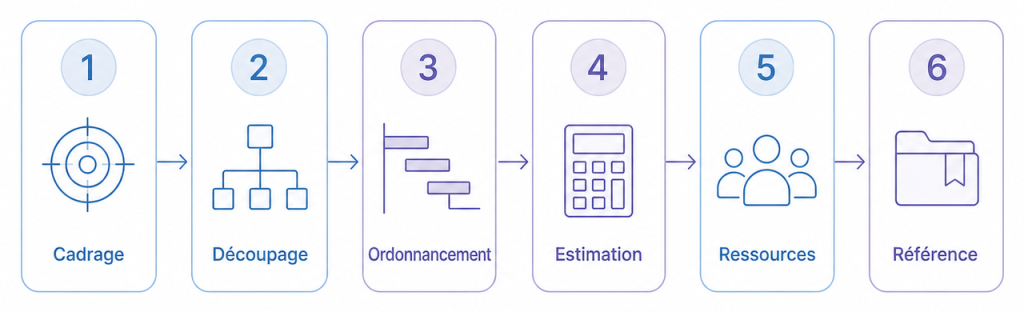

Les six étapes de la planification de projet
Le référentiel a changé, la mécanique reste la même. Voici la séquence à dérouler, sachant que les étapes 1 à 5 se répètent à chaque replanification.
1. Cadrer les objectifs et vérifier la faisabilité
Avant de planifier quoi que ce soit, il faut établir la raison d’être du projet, le besoin métier qu’il couvre et son lien avec la stratégie de l’entreprise. C’est le rôle de l’étude de faisabilité : confronter les coûts pressentis, la capacité opérationnelle, les risques critiques et l’implication des parties prenantes.
L’objectif de cette étape est brutal mais sain : déterminer s’il faut renoncer. Il vaut mieux arrêter un projet à ce stade qu’après six mois de dépenses. Les conclusions alimentent la charte de projet, qui fixe les objectifs mesurables, les critères de succès et une première enveloppe.
2. Découper le périmètre
On construit ici le WBS (work breakdown structure), ou organigramme des tâches, qui décompose le livrable final en composants de plus en plus fins jusqu’à obtenir des lots de travail estimables et attribuables.
Attention au contresens le plus courant : le WBS décompose des livrables, pas des activités. On ne descend pas « rédiger le cahier des charges » mais « cahier des charges validé ». La nuance change tout, parce qu’un livrable se vérifie alors qu’une activité se déclare terminée.
C’est aussi à ce moment qu’on répartit les responsabilités, souvent via une matrice RACI ou un tableau de répartition des tâches.
3. Ordonnancer les tâches
Chaque lot de travail est relié aux autres par des dépendances : telle tâche ne peut commencer qu’une fois telle autre terminée, telle autre peut démarrer en parallèle avec un décalage. Ce réseau de dépendances détermine la durée minimale du projet, bien plus que la somme des durées individuelles.
C’est l’étape la plus souvent bâclée. Une équipe qui saute l’ordonnancement produit un planning où toutes les tâches semblent également importantes, ce qui rend impossible tout arbitrage en cas de retard.
4. Estimer les durées et les charges
Chaque lot reçoit une estimation de charge et de durée, deux notions distinctes : dix jours-homme répartis sur deux personnes ne font pas dix jours de calendrier. Nous détaillons plus bas les techniques d’estimation qui limitent les biais.
5. Affecter les ressources et bâtir le budget
On associe aux tâches les ressources humaines, matérielles et financières nécessaires, en tenant compte de leur disponibilité réelle. Une ressource affectée à 100 % sur trois projets simultanés n’existe pas.
Cette étape alimente directement l’estimation du budget projet et le management des risques, puisque c’est en confrontant charges et disponibilités qu’apparaissent les premiers points de tension.
6. Figer la référence de base et organiser sa révision
Le plan validé devient la référence de base, celle contre laquelle vous mesurerez tous les écarts. Sans elle, le suivi de projet se limite à constater où l’on en est, sans pouvoir dire où l’on devrait être.
Figer ne signifie pas graver. Prévoyez dès le départ à quelle fréquence le plan sera révisé et selon quelle procédure de gestion des changements, sinon les modifications s’accumuleront de façon informelle jusqu’à ce que plus personne ne sache quelle version fait foi. Les jalons offrent le rythme naturel de ces revues.
Les méthodes de planification et quand les utiliser
Ces méthodes ne s’opposent pas, elles se complètent. La plupart des projets en combinent trois ou quatre.
| Méthode | Ce qu’elle sert vraiment à faire | Quand l’utiliser |
|---|---|---|
| WBS | Structurer le périmètre en livrables, sans notion de date | Toujours, en tout début de planification |
| Réseau PERT | Visualiser la logique des dépendances entre activités | Projets à dépendances nombreuses ou durées incertaines |
| Chemin critique (CPM) | Identifier la séquence qui fixe la durée minimale et les tâches sans marge | Dès que le délai est un enjeu de pilotage |
| Diagramme de Gantt | Communiquer et suivre l’avancement dans le temps | Pour la lisibilité managériale, jamais comme point de départ |
| Chaîne critique (CCPM) | Protéger l’échéance globale par des tampons plutôt que des marges dispersées | Ressources partagées entre projets, multitâche pénalisant |
| Planification par vagues | Détailler le proche terme, laisser le lointain à haut niveau | Forte incertitude, exigences évolutives, projets longs |
| Last Planner System | Fiabiliser le flux par l’engagement hebdomadaire de ceux qui exécutent | Chantiers et environnements à forte interdépendance terrain |
Le Gantt mérite un avertissement particulier. C’est un excellent outil de communication et un très mauvais outil de conception : il affiche des barres sans montrer pourquoi elles sont là. Construisez la logique d’abord, affichez-la ensuite. Notre comparatif des logiciels de Gantt couvre les solutions du marché, et nous proposons un modèle de diagramme de Gantt prêt à l’emploi.
Marge totale, marge libre et chemin critique
Trois notions à ne pas mélanger, parce qu’elles ne donnent pas les mêmes droits.
Le chemin critique est la chaîne d’activités dont la durée totale est la plus longue du réseau. Tout retard sur l’une d’elles décale la fin du projet si rien ne le compense.
La marge totale est le retard qu’une activité peut absorber sans repousser la date de fin du projet. La marge libre est le retard qu’elle peut absorber sans décaler le démarrage au plus tôt de ses successeurs. La seconde est toujours inférieure ou égale à la première.
En pratique, consommer de la marge totale est une décision de chef de projet, alors que consommer de la marge libre ne gêne personne. Notre guide sur le chemin critique et la méthode CPM détaille les calculs avec un exemple complet.
Estimer les durées sans se tromper d’un facteur deux
L’estimation est le maillon faible de la plupart des plannings, parce qu’on demande une valeur unique là où il existe une plage.
La méthode des trois points, ou estimation PERT, corrige ce défaut en demandant trois valeurs et en les pondérant :
Durée estimée = (Optimiste + 4 × Probable + Pessimiste) ÷ 6
Prenons une tâche estimée à 2 jours dans le meilleur cas, 5 jours dans le cas le plus probable et 11 jours si tout se complique. L’estimation retenue est de (2 + 4 × 5 + 11) ÷ 6, soit 5,5 jours. La valeur pessimiste tire l’estimation vers le haut sans l’écraser, ce qui reflète mieux la réalité qu’un « 5 jours » lancé en réunion.
Trois autres techniques se combinent avec celle-ci :
- L’estimation analogique s’appuie sur des projets similaires passés, utile en tout début quand on n’a que des références historiques
- L’estimation paramétrique applique un ratio mesuré, du type coût au mètre carré ou temps par dossier traité, quand l’activité est répétitive
- Le jugement d’expert reste pertinent sur le travail inédit, à condition d’interroger plusieurs personnes séparément pour éviter l’effet de dominance
En contexte agile, le planning poker remplit la même fonction en estimation relative : l’équipe compare les éléments entre eux plutôt que de chercher une durée absolue, ce qui réduit le biais d’ancrage.
Planifier en contexte agile
L’idée qu’une équipe agile ne planifie pas est un malentendu tenace. Elle planifie autant, mais pas au même horizon ni avec le même niveau de détail.
Le principe est celui de la planification par vagues : le prochain incrément est détaillé, les suivants restent des intentions. Le backlog produit tient lieu de périmètre ordonné, et son affinage continu remplace la replanification formelle.
Le release planning définit quelles fonctionnalités entreront dans une fenêtre de livraison donnée, ce qui donne aux parties prenantes la visibilité qu’un plan classique aurait apportée. La vélocité, quantité moyenne de travail terminée par sprint, sert alors de base de projection : trois sprints suffisent généralement à obtenir une moyenne exploitable.
La différence de fond n’est donc pas l’absence de plan, mais le sens de l’engagement. En approche prédictive, on fixe le périmètre et on ajuste les ressources ou les délais. En approche agile, on fixe le délai et les ressources, et on ajuste le périmètre. Notre panorama des méthodologies de gestion de projet détaille ce choix.
Les erreurs de planification les plus fréquentes
Elles ne relèvent pas de l’incompétence. Certaines sont des biais cognitifs documentés, contre lesquels l’expérience protège mal.
- Le biais d’optimisme, ou planning fallacy identifié par Daniel Kahneman : nous sous-estimons systématiquement les durées, y compris quand nous avons déjà été en retard sur des tâches identiques
- La loi de Parkinson : le travail s’étale jusqu’à occuper tout le temps disponible, ce qui rend les marges généreuses contre-productives si elles sont visibles
- Le syndrome de l’étudiant : on démarre au dernier moment, ce qui annule la marge avant même le premier aléa
- La planification trop détaillée trop tôt : figer au jour près un travail prévu dans huit mois produit une précision fictive et beaucoup de retouches
- L’absence de jalons intermédiaires, qui prive le projet de points de contrôle et repousse la détection des dérives
- La confusion entre livrable et activité, qui donne des tâches déclarées terminées sans que rien de vérifiable n’ait été produit
- Les dépendances mal identifiées, qui faussent le chemin critique et provoquent des retards en cascade
Un remède simple contre le biais d’optimisme : demander l’estimation à quelqu’un qui ne réalisera pas la tâche, ou consulter les durées réelles de projets comparables plutôt que votre souvenir de ces projets.
En bref
Planifier, ce n’est pas remplir un calendrier, c’est construire la logique qui rend ce calendrier crédible. Trois points à retenir :
- Découpez le périmètre en livrables avant de poser la moindre date, sinon le planning repose sur du vide
- Estimez avec une plage plutôt qu’une valeur unique, la méthode des trois points suffit
- Traitez la planification comme une activité continue, révisée à un rythme décidé à l’avance
Pour passer à la pratique, notre modèle de planning de projet fournit la trame à remplir, et notre comparatif des meilleurs logiciels de gestion de projet vous aidera à choisir l’outil qui portera votre plan. Si votre besoin se limite à un calendrier simple, la méthode pour faire un planning sur Excel reste largement suffisante.
