PRINCE2 a changé de version en septembre 2023, et la plupart des contenus francophones ne l’ont jamais pris en compte. Ils parlent encore de « thèmes » alors que la méthode parle désormais de pratiques, et annoncent six objectifs de performance alors qu’il y en a sept depuis l’arrivée de la durabilité. Si vous préparez une certification ou un déploiement avec des informations datant de la version 6, vous travaillez sur un référentiel périmé.

Nous reprenons donc ce guide à jour de PRINCE2 7, la version actuelle publiée par PeopleCert. Vous y trouverez l’architecture de la méthode, les 7 principes, les 7 pratiques, les 7 processus expliqués un par un, les cibles de performance, le détail de ce qui a changé depuis la version 6, et ce que coûtent réellement les certifications Foundation et Practitioner.

Qu’est-ce que PRINCE2 ?

PRINCE2 est l’acronyme de PRojects IN Controlled Environments, soit « projets en environnements contrôlés ». C’est une méthode structurée de gestion de projet, née dans l’administration britannique à la fin des années 1980 et devenue depuis un standard international, particulièrement implanté au Royaume-Uni, aux Pays-Bas, en Scandinavie et dans les organisations publiques européennes.

La méthode appartient aujourd’hui à PeopleCert, qui édite le référentiel et administre les examens. AXELOS reste l’organisme historique de développement de la méthode, mais n’assure ni la formation ni la certification.

Ce qui distingue PRINCE2 des autres approches tient en trois partis pris. D’abord, la méthode est orientée produits : on définit ce qui doit être livré avant de décider comment le faire. Ensuite, elle est orientée gouvernance : elle dit surtout qui décide quoi, et à quel moment. Enfin, elle repose sur un découpage en séquences validées une par une, ce qui permet d’arrêter un projet en cours de route sans que ce soit vécu comme un échec.

Un point souvent mal compris mérite d’être posé d’emblée : PRINCE2 n’est pas une méthode de planification. Elle ne vous dira pas comment construire un diagramme de Gantt ni comment estimer une charge. Elle vous dira qui valide le plan, contre quelles tolérances, et ce qui se passe quand on les dépasse.

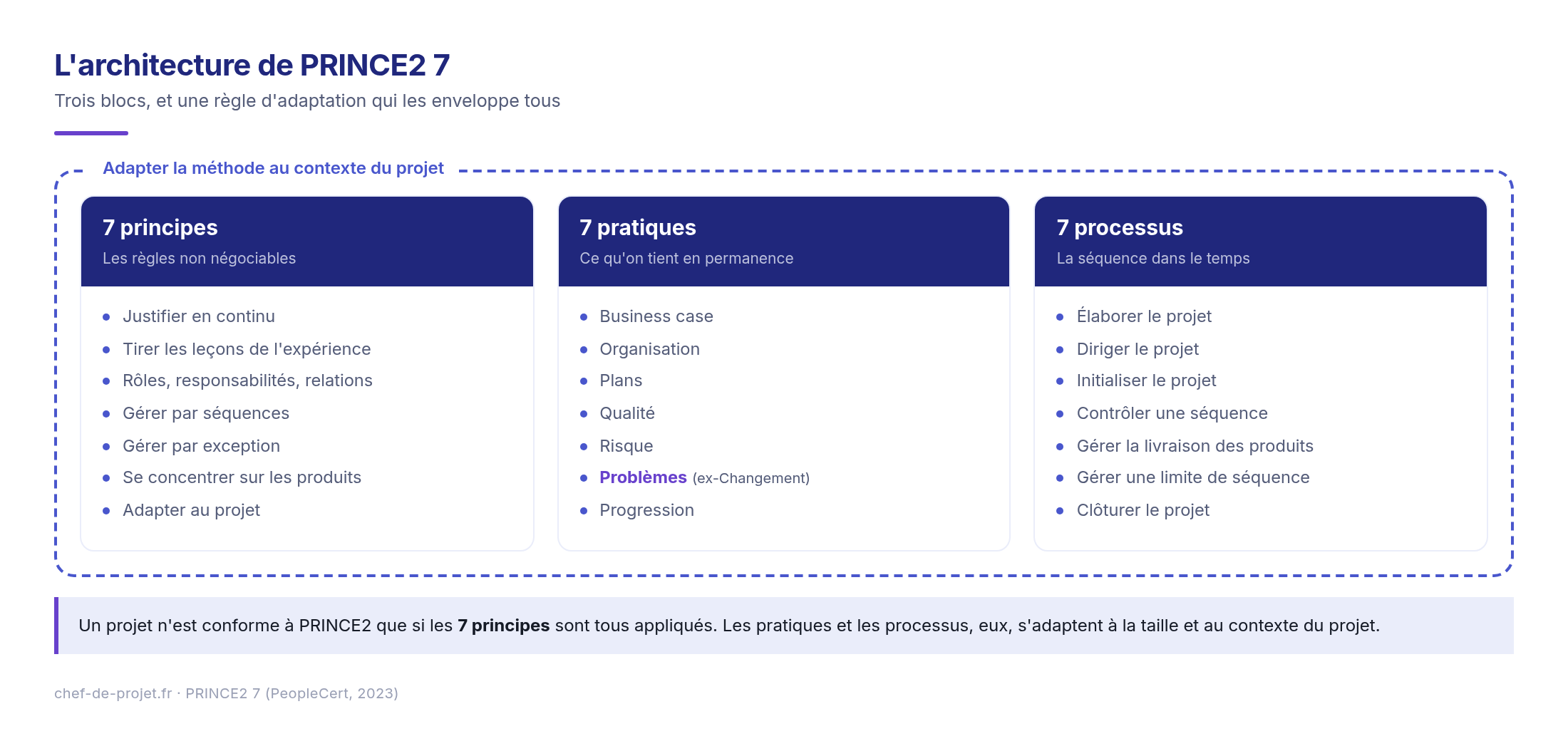

L’architecture de PRINCE2 7

Architecture de PRINCE2 7 : principes, pratiques et processus

L’architecture de PRINCE2 7 : les principes encadrent les pratiques et les processus.

La méthode s’articule en trois blocs, plus une règle qui les enveloppe tous. Les 7 principes sont les règles non négociables : un projet qui n’en applique que cinq n’est pas un projet PRINCE2, quelle que soit la documentation produite. Les 7 pratiques sont les aspects qu’il faut tenir en continu du début à la fin. Les 7 processus décrivent la séquence des activités dans le temps.

La règle d’enveloppe, c’est l’adaptation au contexte. Elle est à la fois le septième principe et le principal malentendu autour de la méthode : PRINCE2 n’impose pas de produire des dizaines de documents. Elle impose de décider consciemment lesquels sont utiles pour votre projet, et de justifier ce choix.

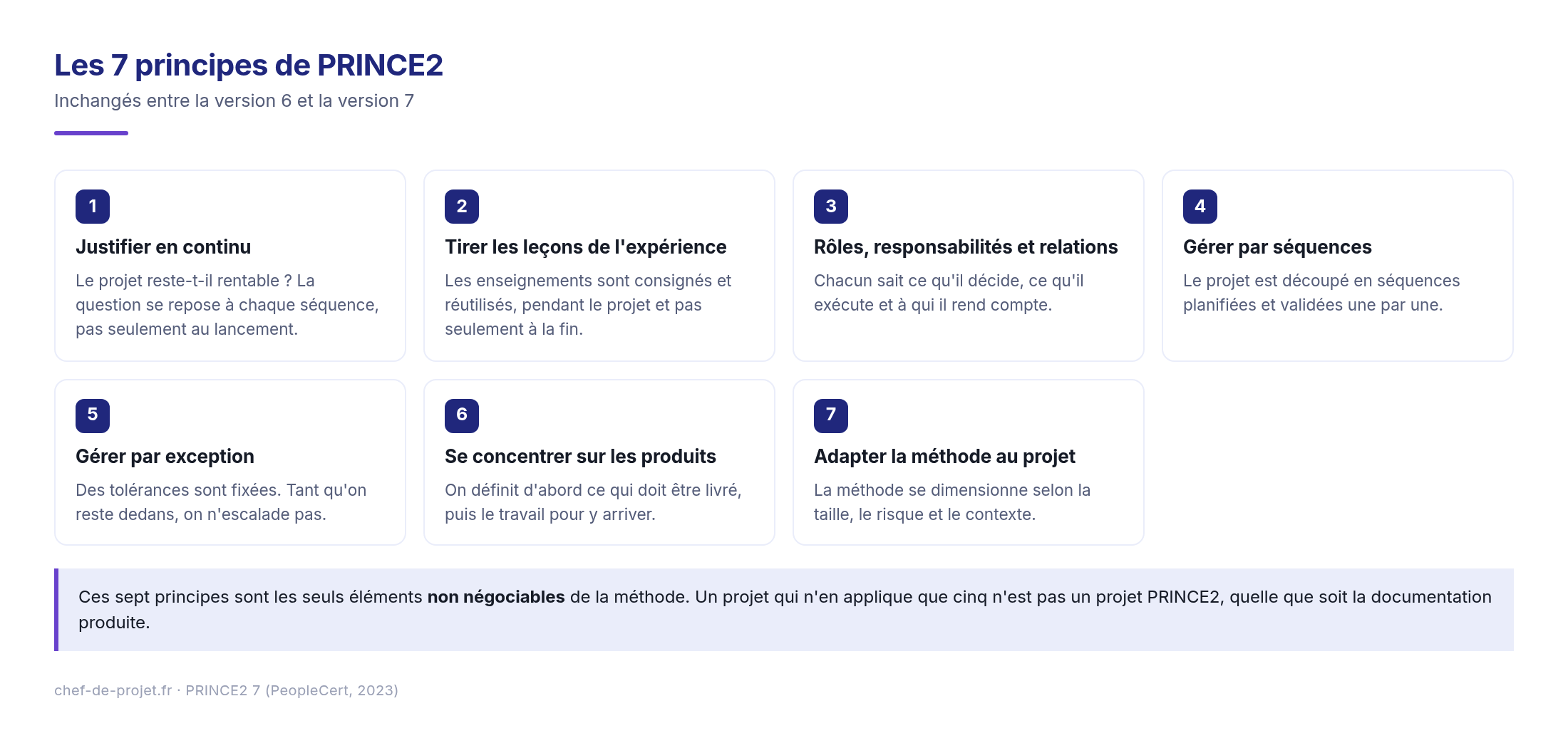

Les 7 principes de PRINCE2

Les 7 principes de PRINCE2

Les 7 principes, identiques entre PRINCE2 6 et PRINCE2 7.

Ces sept principes n’ont pas changé entre la version 6 et la version 7. Ils constituent le socle de conformité de la méthode.

1. Justifier en continu. La question « ce projet est-il toujours rentable ? » se repose à chaque limite de séquence, pas seulement au lancement. Un projet dont le business case ne tient plus doit être arrêté, et PRINCE2 considère cet arrêt comme une décision saine.

2. Tirer les leçons de l’expérience. Les enseignements sont consignés pendant le projet et réutilisés, pas archivés dans un rapport de clôture que personne ne rouvrira.

3. Rôles, responsabilités et relations. Chacun sait ce qu’il décide, ce qu’il exécute et à qui il rend compte. La version 7 a ajouté le mot « relations » pour souligner la dimension humaine, restée longtemps implicite.

4. Gérer par séquences. Le projet est découpé en séquences planifiées et autorisées une par une par le comité de pilotage. On ne finance jamais l’intégralité d’un projet d’un coup.

5. Gérer par exception. Des tolérances sont fixées sur chaque cible. Tant que le projet reste dedans, le chef de projet décide seul. Dès qu’une tolérance est dépassée, il escalade. C’est le principe qui fait gagner le plus de temps en comité, et celui que les organisations appliquent le plus mal.

6. Se concentrer sur les produits. On décrit ce qui doit être livré, avec ses critères de qualité, avant de décider du travail nécessaire. C’est l’inverse d’une approche par tâches.

7. Adapter la méthode au projet. La méthode se dimensionne selon la taille, le risque et la complexité. Appliquer PRINCE2 intégralement à un projet de trois semaines est un contresens.

Les 7 pratiques, anciennement les thèmes

C’est le changement de vocabulaire le plus visible de la version 7. Les « thèmes » sont devenus des pratiques, et l’un d’eux a changé de nom : « Changement » est devenu « Problèmes », une notion plus large qui couvre les demandes de changement, les écarts de spécification et les préoccupations remontées par l’équipe.

Pratique Ce qu’elle couvre Question à laquelle elle répond
Business case Justification économique, bénéfices attendus, coûts, risques Pourquoi fait-on ce projet, et est-ce toujours vrai ?
Organisation Rôles, structure de l’équipe de management, parties prenantes Qui décide, qui exécute, qui est informé ?
Plans Plan de projet, plans de séquence, plans d’équipe Comment et quand livre-t-on ?
Qualité Critères de qualité des produits, méthodes de contrôle Comment sait-on que c’est conforme ?
Risque Identification, évaluation et réponses aux risques Qu’est-ce qui peut mal tourner, et que fait-on ?
Problèmes Demandes de changement, écarts, préoccupations Que fait-on de ce qui arrive en cours de route ?
Progression Tolérances, mesure de l’avancement, escalade Où en est-on par rapport au plan validé ?

La pratique Risque mérite une attention particulière, parce que c’est celle qui structure le plus la relation avec le comité de pilotage. Notre article sur le management des risques détaille la méthode d’identification et de cotation applicable ici.

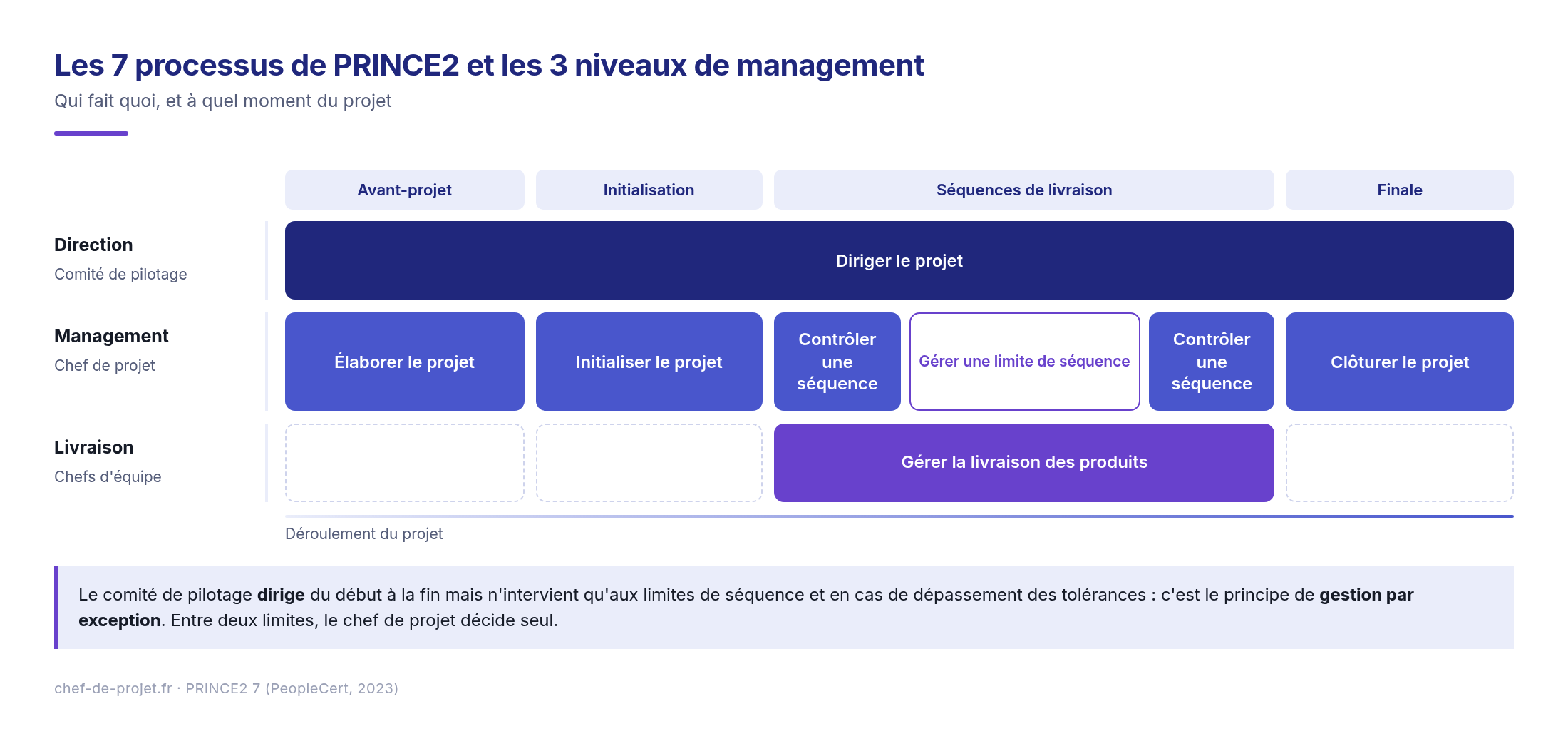

Les 7 processus et les 3 niveaux de management

Les 7 processus de PRINCE2 et les 3 niveaux de management

Qui intervient sur quel processus, et à quel moment du projet.

C’est le cœur opérationnel de la méthode, et le point qui explique pourquoi PRINCE2 fonctionne bien dans les organisations à gouvernance forte. Trois niveaux se partagent le travail : le comité de pilotage dirige, le chef de projet gère au quotidien, les chefs d’équipe livrent.

1. Élaborer le projet

Avant-projet. On part d’un mandat, souvent une note de quelques pages, et on produit l’exposé du projet ainsi qu’une ébauche de business case. L’objectif est de vérifier que le projet est viable et vaut la peine d’être initialisé. Beaucoup de projets devraient s’arrêter ici, et très peu le font.

2. Diriger le projet

Ce processus couvre toute la durée du projet, mais il ne s’active qu’à des moments précis : autoriser l’initialisation, autoriser le projet, autoriser chaque séquence, traiter les exceptions, autoriser la clôture. Le comité de pilotage ne gère pas le projet, il l’oriente et il arbitre.

3. Initialiser le projet

On construit ici le document d’initialisation, qui fixe les bases de référence : périmètre, plans, budget, tolérances, approches de gestion de la qualité, des risques, des problèmes et de la communication. C’est le contrat interne du projet. Notre guide sur la planification de projet couvre la partie plans de cette étape.

4. Contrôler une séquence

Le quotidien du chef de projet : autoriser les lots de travaux, suivre leur avancement, traiter les problèmes et les risques, rendre compte au comité. Ce processus se répète à chaque séquence de livraison.

5. Gérer la livraison des produits

Le seul processus qui appartient aux chefs d’équipe. Ils acceptent un lot de travaux, l’exécutent, font contrôler la qualité des produits et les livrent. C’est l’interface entre le management et la production réelle.

6. Gérer une limite de séquence

Au bout de chaque séquence, le chef de projet fait le bilan, met à jour le business case et le plan de projet, prépare le plan de la séquence suivante et consigne les enseignements. Le comité décide alors de continuer, de réorienter ou d’arrêter. C’est le mécanisme qui rapproche PRINCE2 de l’approche Stage-Gate.

7. Clôturer le projet

Vérification que les produits ont été acceptés, passation aux équipes d’exploitation, évaluation du projet, rapport de fin de projet et plan de revue des bénéfices. Les bénéfices, eux, se mesurent souvent après la clôture.

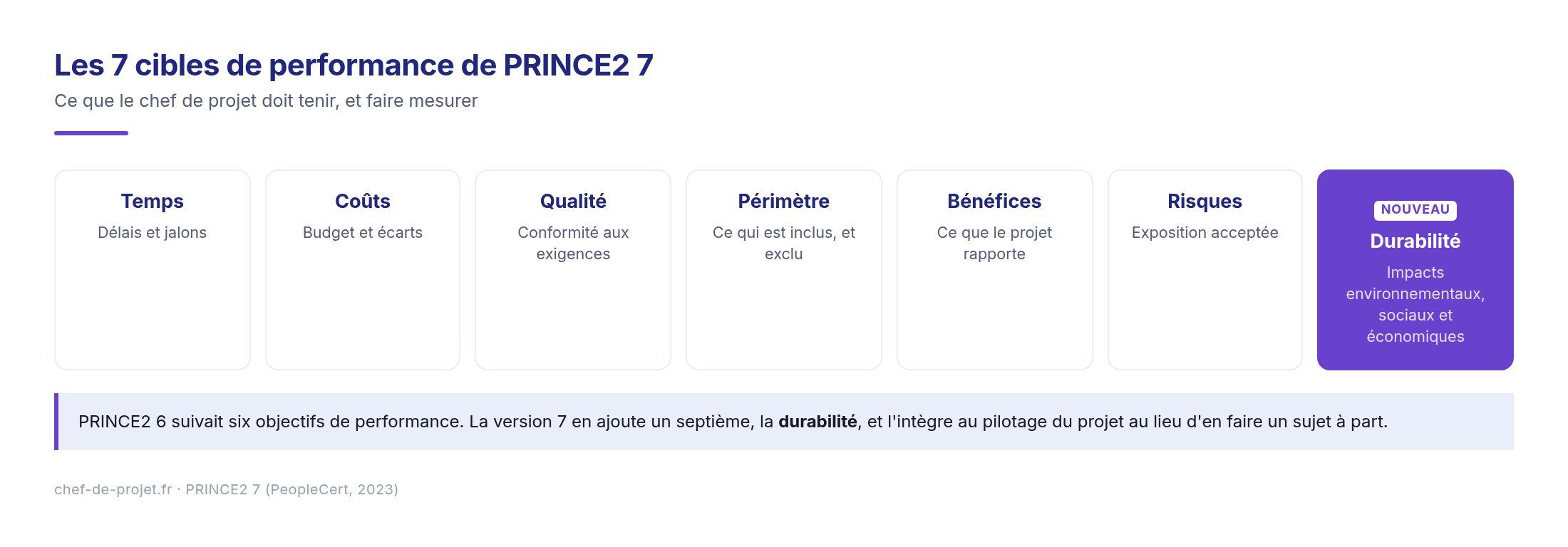

Les 7 cibles de performance

Les 7 cibles de performance de PRINCE2 7

Les 7 cibles de performance, avec la durabilité ajoutée en version 7.

La version 6 pilotait six objectifs de performance. La version 7 en ajoute un septième, la durabilité, et surtout elle l’intègre au pilotage du projet au lieu d’en faire un rapport séparé produit en fin de parcours.

Chacune de ces sept cibles reçoit des tolérances. C’est ce couple cible plus tolérance qui rend la gestion par exception opérante : sans tolérance chiffrée, le principe reste un slogan et le comité finit par arbitrer tous les détails.

Ce qui change entre PRINCE2 6 et PRINCE2 7

Si vous avez été formé avant 2023, voici ce qu’il faut réviser.

Élément PRINCE2 6 PRINCE2 7
Vocabulaire 7 thèmes 7 pratiques
Thème « Changement » Changement Problèmes, périmètre élargi
Objectifs de performance 6 : temps, coûts, qualité, périmètre, bénéfices, risques 7, avec l’ajout de la durabilité
Dimension humaine Implicite Traitée explicitement : leadership, collaboration, culture
Données et numérique Peu abordés Intégrés à la gestion du projet
Principes 7 7, inchangés sur le fond
Processus 7 7, inchangés

Autrement dit, la structure générale tient. Ce sont le vocabulaire, le périmètre de deux pratiques et l’ajout de la durabilité qui demandent une mise à jour.

La certification PRINCE2 : Foundation et Practitioner

Deux niveaux existent. Le premier vérifie que vous avez compris la méthode, le second que vous savez l’appliquer à une situation de projet.

Foundation Practitioner
Format QCM, 60 questions Questions sur scénario, 56 questions et sous-questions pour 70 points
Durée 60 minutes 150 minutes
Score requis 60 %, soit 36 bonnes réponses 60 %
Documentation Livre fermé Livre ouvert, manuel officiel autorisé
Prérequis Aucun Foundation, ou une certification acceptée comme PMP, CAPM ou IPMA
Validité Permanente 3 ans

Les prix. PeopleCert affiche l’examen Practitioner à 778 dollars américains toutes taxes comprises. Le tarif officiel de l’examen Foundation n’est pas publié de manière suffisamment claire pour être cité ici sans risque d’erreur, et les tarifs PeopleCert varient selon le pays et la devise. En France, les formations accréditées examen inclus se situent, sur les grilles publiques relevées en 2026, autour de 1 100 à 2 200 € HT pour Foundation, environ 1 800 € HT pour Practitioner seul, et environ 3 900 € HT pour le parcours combiné. Ces montants concernent des sessions interentreprises ou à distance, pas un examen acheté seul.

Le maintien de Practitioner. La certification est valable trois ans. Trois voies permettent de la conserver : repasser l’examen, obtenir une autre certification PeopleCert éligible, ou adhérer au programme PeopleCert Plus et accumuler 20 points de développement professionnel continu par an pendant trois ans. Vérifiez les modalités au moment de l’achat, elles évoluent.

En français. Les examens Foundation et Practitioner sont disponibles en français, et le manuel officiel est traduit sous le titre « Réussir le management de projet avec PRINCE2 ».

PRINCE2 ou PMP : lequel choisir ?

La question revient systématiquement, et la réponse dépend moins de votre niveau que de votre marché.

PRINCE2 décrit une méthode, avec des rôles, des processus et des documents. Elle répond à la question « comment organise-t-on la gouvernance d’un projet ? ». Elle est très reconnue au Royaume-Uni, aux Pays-Bas, en Scandinavie et dans les institutions européennes, et elle n’exige aucune expérience préalable pour le niveau Foundation.

Le PMP décrit un corpus de connaissances et de bonnes pratiques, sans imposer de méthode. Il répond à la question « que doit savoir un chef de projet ? ». Il domine en Amérique du Nord et dans les grands groupes internationaux, et il exige de justifier plusieurs années d’expérience en conduite de projet. Notre guide de préparation à la certification PMP détaille ce que l’examen demande réellement.

Les deux ne s’opposent pas. PeopleCert accepte d’ailleurs le PMP comme prérequis d’accès à l’examen Practitioner. Si vous débutez et visez l’Europe du Nord ou le secteur public, commencez par PRINCE2 Foundation. Si vous avez déjà plusieurs années de projets derrière vous et visez des grands comptes internationaux, le PMP a plus de valeur d’affichage.

Une réserve d’honnêteté s’impose sur un point : il n’existe pas de statistique publique fiable comparant le nombre de certifiés PRINCE2 et PMP en France. Méfiez-vous des articles qui avancent des chiffres précis sur ce sujet, aucun n’est sourcé.

Quand PRINCE2 est le bon choix, et quand il ne l’est pas

La méthode donne de bons résultats quand plusieurs conditions sont réunies : un projet d’une taille qui justifie une gouvernance formelle, un commanditaire identifié capable de siéger en comité, des livrables descriptibles à l’avance, et une organisation qui accepte de documenter ses décisions. Les projets de transformation du système d’information, les déploiements réglementaires et les projets publics cochent généralement ces cases. La logique est proche de celle du cycle en V sur le séquencement, avec une couche de gouvernance en plus.

Elle est en revanche un mauvais choix dans trois cas. Sur un projet court, de quelques semaines, le coût de la gouvernance dépasse le bénéfice. Sur un projet dont le produit final n’est pas définissable à l’avance, typiquement une phase d’exploration ou de recherche, l’orientation produits devient un handicap. Et dans une organisation où personne ne veut endosser le rôle d’exécutif, la méthode s’effondre : sans commanditaire qui décide, il n’y a plus ni tolérances, ni arbitrage, ni gestion par exception.

Dernier cas de figure, fréquent : les équipes qui travaillent déjà en agile. PRINCE2 ne s’y oppose pas, et PeopleCert publie une variante dédiée, PRINCE2 Agile, qui conserve la gouvernance par séquences en laissant les équipes livrer en itérations. C’est souvent la combinaison la plus réaliste dans une grande organisation.

En bref

PRINCE2 7 tient en trois nombres faciles à retenir : sept principes non négociables, sept pratiques à tenir en continu, sept processus qui répartissent le travail entre le comité de pilotage, le chef de projet et les chefs d’équipe. Le mécanisme qui fait toute la valeur de la méthode est la gestion par exception, à condition de fixer de vraies tolérances chiffrées sur les sept cibles de performance.

Si vous vous formez, prenez garde à la version : tout support qui parle encore de « thèmes » ou de six objectifs de performance décrit PRINCE2 6, et vous préparera à un examen qui n’existe plus. Et si vous hésitez sur le vocabulaire de la méthode, notre lexique de la gestion de projet reprend les termes un par un.
