L’allocation des ressources consiste à affecter les bonnes personnes, les bons équipements et le bon budget aux bonnes tâches, au bon moment. Sur le papier, rien de plus simple. Dans les faits, c’est l’un des exercices les plus mal maîtrisés de la gestion de projet : selon le rapport State of Project Management 2025 de Wellingtone, 18 % des professionnels citent le manque de ressources parmi les causes courantes d’échec, et le taux d’utilisation facturable moyen des sociétés de services est tombé à 66,4 % en 2025, son plus bas niveau historique selon le benchmark SPI Research.
Autrement dit, les équipes sont à la fois débordées et sous-utilisées. Le problème n’est pas le volume de travail, c’est la façon dont on le répartit.
Dans cet article, nous vous proposons :
- une définition claire de l’allocation des ressources et de ce qui la distingue de la planification, de la capacité et du nivellement
- une méthode en 6 étapes, de la décomposition du travail à la revue glissante
- un exemple chiffré sur une équipe de quatre personnes
- les taux d’utilisation à viser selon les profils, et pourquoi 100 % est une erreur
- les erreurs classiques, la réallocation en cours de projet et les outils qui aident
Allocation des ressources : définition
En économie, l’allocation des ressources désigne la répartition de ressources rares entre des usages concurrents, par le marché ou par l’État. En gestion de projet, le principe est le même, ramené à l’échelle d’une équipe : vous disposez d’un stock limité de compétences, d’heures, de matériel et d’argent, et vous devez décider où les engager en priorité.
Plus précisément, allouer une ressource, c’est l’affecter à une tâche ou à un projet identifié, pour une quantité et une période données. « Camille, 16 heures du 5 au 7 octobre » ou « un architecte senior à 40 % pendant trois semaines » sont des allocations. Elles répondent à quatre questions : qui, sur quoi, quand et à quel niveau d’effort.
L’allocation optimale des ressources n’est pas celle qui occupe tout le monde à 100 %. C’est celle qui place les compétences rares sur les travaux qui déterminent réellement la date de fin, avec une charge soutenable et une réserve explicite pour absorber les imprévus. Nous y reviendrons, car c’est là que la plupart des plans dérapent.
Ne pas confondre avec les notions voisines
Le vocabulaire de la gestion des ressources est chargé, et les termes sont souvent employés les uns pour les autres. Le tableau suivant les remet à leur place.
| Notion | Question à laquelle elle répond | Moment |
|---|---|---|
| Planification des ressources | De quels types et quantités de ressources avons-nous besoin, à quel coût ? | En amont, produit le plan de gestion des ressources |
| Gestion de la capacité | Avons-nous assez d’heures et de compétences disponibles face à la demande ? | Niveau équipe ou portefeuille, avant toute affectation nominative |
| Allocation des ressources | Quelle personne, quel équipement, sur quelle tâche, quand ? | Traduction du plan en affectations concrètes |
| Nivellement (resource leveling) | Comment décaler les tâches pour respecter les limites de ressources ? | La ressource est la contrainte, la date de fin peut bouger |
| Lissage (resource smoothing) | Comment étaler la charge dans les marges sans toucher au chemin critique ? | La date de fin est la contrainte |
Le PMBOK range tout cela sous le management des ressources du projet, qui couvre la planification, l’estimation, l’acquisition, le développement de l’équipe et le contrôle. L’allocation en est le cœur opérationnel : c’est le moment où le plan de projet cesse d’être une intention pour devenir un engagement.
Quatre types de ressources à répartir
Quand on parle d’allocation, on pense d’abord aux personnes. Elles sont effectivement la ressource la plus complexe à gérer, parce qu’elles ont des compétences inégales, des disponibilités changeantes et, parfois, l’envie de partir. Mais un projet consomme quatre familles de ressources, et chacune se planifie différemment.
- Ressources humaines : compétences, niveaux d’expertise, disponibilités, préférences de développement
- Ressources matérielles : équipements, salles, licences, environnements de test, engins de chantier
- Ressources financières : budget par lot, enveloppe de sous-traitance, réserve pour aléas
- Temps : la seule ressource qu’on ne peut ni acheter ni stocker, d’où l’importance du chemin critique
Ces familles sont liées. Un retard sur une ressource matérielle (un serveur livré en retard, une salle indisponible) immobilise des ressources humaines qui, elles, continuent de coûter. C’est pour cette raison qu’une allocation sérieuse se fait toujours sur un calendrier partagé, et pas tâche par tâche dans un coin.
La méthode d’allocation en 6 étapes
Passons au concret. La démarche que nous décrivons s’applique aussi bien à un projet isolé qu’à un portefeuille piloté par un PMO. Seule l’échelle change.
1. Décomposer le travail et estimer la charge
Tout part d’une structure de découpage du projet (WBS) ou d’un backlog. Pour chaque tâche, vous estimez l’effort, la durée, les dépendances et les compétences requises. Attention à ne pas confondre durée et charge : une tâche étalée sur cinq jours ouvrés peut ne représenter que deux jours de travail effectif. C’est la charge qui se répartit, pas la durée.
2. Cartographier les compétences disponibles
La matrice de compétences croise les personnes en lignes et les compétences en colonnes, avec un niveau commun : 0 absent, 1 débutant, 2 autonome, 3 expert. Ajoutez la date de dernière évaluation et signalez les compétences détenues par une seule personne : ce sont vos points de fragilité. Sans cette carte, vous affectez la personne « libre » plutôt que la personne compétente, et vous découvrez l’écart en cours de route.
3. Clarifier les responsabilités
La matrice RACI précise, pour chaque livrable, qui réalise, qui porte la responsabilité finale, qui est consulté et qui est informé. Elle ne mesure ni la charge ni la disponibilité, mais elle évite le cas classique où deux personnes croient être responsables du même lot pendant qu’un troisième livrable n’a pas de propriétaire.

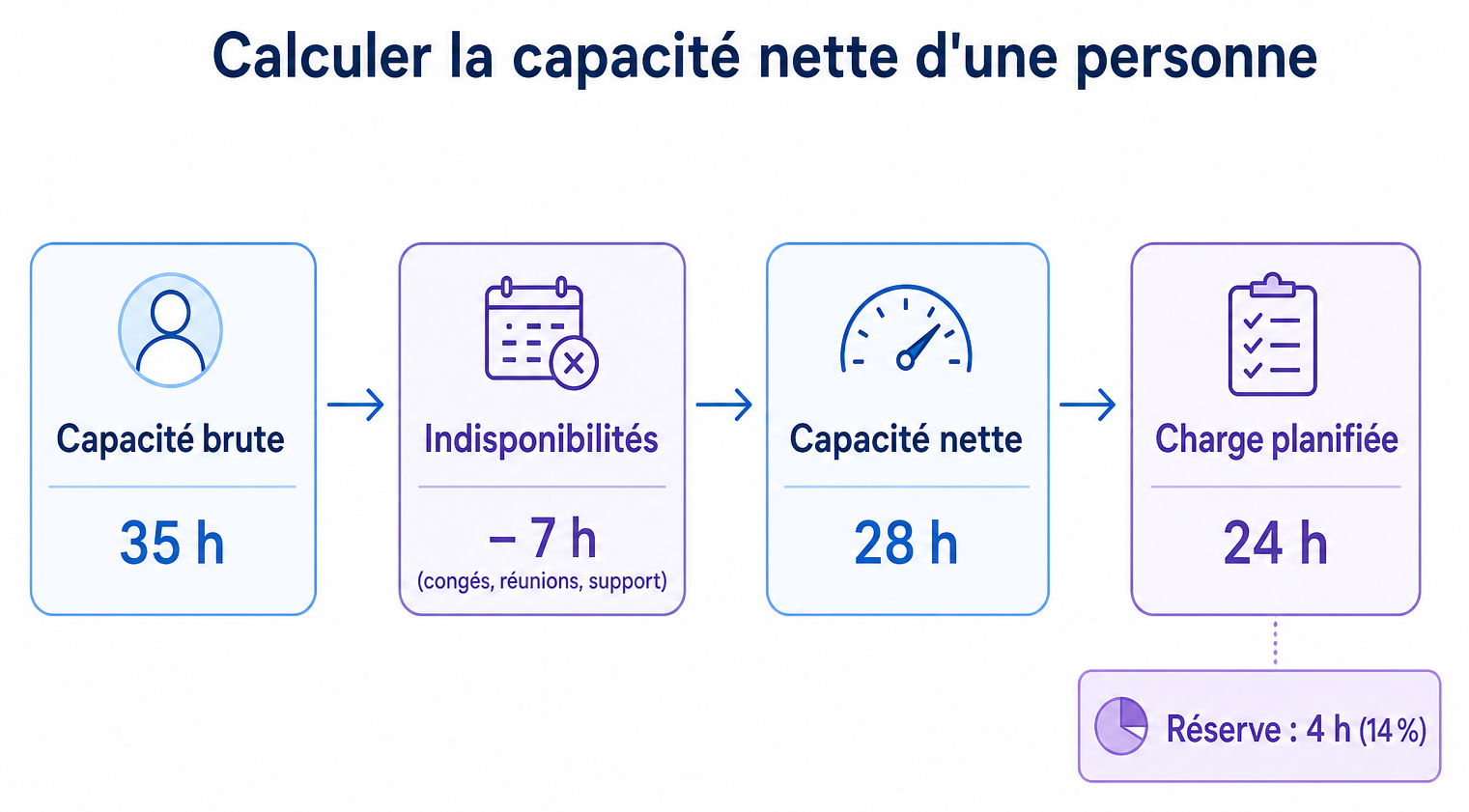

4. Calculer la capacité nette, pas la capacité théorique
C’est l’étape la plus souvent sautée, et la plus coûteuse à négliger. Un collaborateur à 35 heures par semaine n’a jamais 35 heures pour vos projets. Il faut soustraire les congés, les jours fériés, les réunions récurrentes, le support, la formation et les activités internes.
Capacité nette = heures contractuelles − indisponibilités − activités réservées

Dans la pratique, la capacité nette mobilisable pour les projets se situe souvent entre 70 et 80 % des heures théoriques. Planifier sur 100 % revient à programmer les heures supplémentaires dès le premier jour.
5. Construire le plan de charge et choisir l’unité
Le plan de charge croise les personnes (ou les rôles) en lignes et les semaines en colonnes. Pour chaque case, il affiche la charge affectée, la capacité nette et l’écart. Un écart négatif signale une surcharge.
Reste à choisir comment exprimer l’allocation. Les deux unités ont leurs usages :
| Unité | Exemple | À privilégier pour | Limite |
|---|---|---|---|
| Heures | 20 h cette semaine, 4 h par jour | Tâches détaillées, temps partiels, engagements facturables, comparaison prévu/réel | Lourd à maintenir sur un horizon long |
| Pourcentage | 50 % pendant trois mois | Prévisions de portefeuille, rôles génériques, allocations longues | 50 % d’une personne à 35 h font 17,5 h, 50 % d’une personne à 28 h font 14 h : toujours convertir en heures pour valider |
Au stade commercial ou en avant-projet, vous pouvez réserver une ressource générique (« un développeur back-end senior à 50 % ») et ne la nommer que lorsque le périmètre et les dates deviennent fiables. Cela évite de bloquer une personne réelle sur un projet qui ne se signera peut-être pas.
6. Arbitrer entre projets et réviser régulièrement
Quand plusieurs projets réclament les mêmes profils, l’allocation devient une décision de portefeuille. Le critère n’est pas « qui a demandé le premier » mais la valeur stratégique, l’engagement client, le coût du retard et les dépendances. Les compétences rares vont aux tâches critiques, pas au chef de projet le plus insistant.
Enfin, l’allocation n’est jamais figée. Une revue glissante hebdomadaire ou bimensuelle compare charge planifiée, temps réel, reste à faire, absences et pipeline commercial, sur un horizon détaillé de deux à six semaines, puis en prévision mensuelle au-delà.
Exemple d’allocation des ressources chiffré
Prenons une équipe de quatre personnes sur une semaine de 35 heures, mobilisées sur deux projets. Le projet A est critique (engagement client daté), le projet B est interne.
| Personne | Capacité brute | Indisponibilités | Capacité nette | Projet A | Projet B | Charge totale | Écart |
|---|---|---|---|---|---|---|---|
| Camille (dév. senior) | 35 h | 7 h (réunions, support) | 28 h | 24 h | 10 h | 34 h | −6 h |
| Mehdi (dév. intermédiaire) | 35 h | 5 h | 30 h | 14 h | 8 h | 22 h | +8 h |
| Léa (UX) | 28 h (temps partiel) | 4 h | 24 h | 16 h | 6 h | 22 h | +2 h |
| Sofiane (testeur) | 35 h | 14 h (formation 2 jours) | 21 h | 12 h | 4 h | 16 h | +5 h |
Le tableau raconte une histoire courante : Camille est surallouée de 6 heures, alors que l’équipe dispose globalement de 9 heures de réserve. Le problème n’est pas le volume, c’est la répartition. La bonne réponse n’est pas de demander à Camille de « faire un effort ». C’est de regarder ce que Mehdi peut reprendre sur le projet B (8 heures disponibles, et le projet B n’exige pas un profil senior), puis de vérifier que les 24 heures de Camille sur le projet A sont bien sur le chemin critique.
Après réallocation, Camille passe à 26 heures (24 h sur A, 2 h de relecture sur B), Mehdi à 30 heures, et l’équipe conserve 2 heures de marge sur la semaine. C’est peu, mais c’est un chiffre connu et gouverné, pas une surcharge cachée.
Pour aller plus loin sur le volet humain de cet exercice (intégration, motivation, conflits d’affectation), nous vous renvoyons à notre guide sur la planification et l’allocation des ressources humaines.
Quel taux d’utilisation viser ?
Le taux d’utilisation mesure la part de la capacité réellement affectée à du travail productif. Trois formules coexistent, et il faut savoir laquelle vous lisez :
- Taux de charge planifié = heures planifiées ÷ capacité nette × 100. Exemple : 30 h affectées sur 35 h nettes = 85,7 %
- Utilisation facturable = heures facturables ÷ heures disponibles × 100, la référence des sociétés de conseil et des ESN
- Taux de réserve = (capacité nette − charge ferme) ÷ capacité nette × 100. Exemple : 35 h de capacité et 29,75 h planifiées = 15 % de réserve
Un taux élevé n’est pas un objectif en soi. Au-delà de 80 % d’occupation planifiée, les files d’attente s’allongent de façon non linéaire : chaque imprévu se répercute sur toutes les tâches suivantes, parce qu’il n’y a plus de marge pour l’absorber. Gartner situait déjà le point d’équilibre entre 70 et 80 %, et les benchmarks récents n’ont pas bougé.
| Contexte | Cible indicative | Pourquoi |
|---|---|---|
| Capacité planifiée d’une équipe projet | 70 à 80 % | Réunions, support, apprentissage et imprévus consomment le reste |
| Utilisation facturable agrégée (services) | 75 % | Seuil optimal du benchmark SPI Research, contre 66,4 % constatés en 2025 |
| Consultants seniors, managers | 55 à 70 % | Part importante de vente, d’encadrement et de développement d’offres |
| Consultants intermédiaires | 70 à 80 % | Production client dominante |
| Juniors, production | 80 à 90 % | Potentiel facturable élevé, à surveiller de près pour ne pas glisser vers 100 % |
Le coût d’une surallocation chronique n’est pas théorique. Une étude publiée en 2025 dans l’American Journal of Preventive Medicine chiffre le désengagement et l’épuisement professionnel entre 4 000 et 20 700 dollars par salarié et par an selon le niveau hiérarchique, soit environ 5 millions de dollars pour une entreprise de 1 000 personnes. Une réserve de 10 à 15 % de la capacité, visible et gouvernée, coûte beaucoup moins cher que cela.
Nivellement, lissage et chaîne critique
Que faire quand le plan de charge révèle des surcharges ? Deux techniques classiques, et une troisième plus radicale.
Le nivellement des ressources décale les dates de début et de fin des tâches pour respecter les limites de disponibilité. La ressource est la contrainte prioritaire, ce qui signifie que le nivellement peut consommer les marges, modifier le chemin critique et repousser la date de fin. C’est la technique à retenir quand vous ne pouvez ni recruter ni sous-traiter, et que le calendrier est négociable.
Le lissage des ressources ne déplace les tâches que dans leur marge libre, sans toucher au chemin critique ni à la date de fin. Il est plus doux, mais il ne supprime pas toutes les surcharges : quand la marge est épuisée, il ne reste que le nivellement ou l’ajout de ressources.
Un point mérite d’être souligné : le chemin critique calculé au départ suppose généralement que les ressources seront disponibles. Une fois les conflits pris en compte, la séquence critique réelle peut être différente. Après chaque nivellement, recalculez le chemin critique.
La chaîne critique (Critical Chain Project Management, formalisée par Eliyahu Goldratt en 1997) va plus loin. Elle identifie la plus longue chaîne de tâches en tenant compte à la fois des dépendances logiques et des ressources partagées, retire les marges de sécurité que chacun ajoute discrètement à ses estimations, et les regroupe dans un tampon de projet en fin de chaîne. Le pilotage se fait ensuite sur la consommation de ce tampon, pas sur le pourcentage d’avancement. Sa règle la plus utile pour l’allocation tient en une ligne : pas de multitâche sur la ressource contrainte.
Les 7 erreurs qui font dérailler une allocation
Nous les avons presque toutes vues sur des projets réels. Elles se ressemblent d’une organisation à l’autre.
- Planifier à 100 % de la capacité théorique : congés, réunions et support sont ignorés, et la surcharge apparaît dès la deuxième semaine
- Confondre disponibilité et compétence : la personne libre est affectée sans vérifier son niveau, ce qui se paie en reprises et en dépendance aux experts
- Affecter la même personne sur plusieurs projets sans vue portefeuille : chaque chef de projet optimise son planning, et le collaborateur découvre qu’il est réservé à 140 %
- Prendre un pourcentage pour un engagement : « 50 % pendant trois mois » ne dit ni quels jours, ni quelles heures, ni quels livrables
- Distribuer les ressources rares au premier demandeur : une tâche secondaire est parfaitement staffée pendant qu’une tâche critique attend
- Ne jamais comparer prévu et réel : les mêmes sous-estimations se répètent de projet en projet, et la capacité affichée devient fictive
- Réallouer à chaque urgence : les changements de contexte s’accumulent, les engagements deviennent instables et plus personne ne se sent responsable de rien
Ces erreurs ont un point commun : elles proviennent d’une allocation faite tâche par tâche, sans calendrier partagé ni règle d’arbitrage. Les corriger relève moins de l’outil que de la gouvernance.
Réallocation des ressources : piloter en cours de projet
Un plan d’allocation vit deux semaines avant que la réalité ne le rattrape : une absence, un périmètre qui bouge, un client qui avance une échéance. La réallocation des ressources est donc la norme, pas l’exception. Ce qui distingue une équipe qui tient ses délais d’une équipe qui court après, c’est la façon dont ces réallocations sont décidées.
Trois pratiques font la différence :
- Des fenêtres de gel : les affectations des deux prochaines semaines ne bougent qu’en cas d’escalade formelle, le reste de l’horizon reste ajustable
- Des seuils d’escalade : au-delà d’un certain écart (par exemple 10 % de surcharge sur une semaine), la décision remonte au PMO ou au comité de portefeuille, avec un scénario d’impact chiffré
- Un suivi prévu/réel : les temps saisis dans un outil de suivi du temps alimentent la prévision à terminaison et corrigent les estimations futures
Ce suivi de projet s’appuie sur quelques indicateurs simples : écart prévu/réel par tâche (46 h réelles pour 40 h prévues = +15 %), taux de couverture d’une compétence (160 h d’expertise disponibles pour 200 h demandées = 80 %, soit un déficit de 40 h à combler), et consommation de la réserve. Trois chiffres suffisent à savoir si l’allocation tient ou si elle se dégrade.
Les outils d’allocation des ressources
Un tableur suffit pour une équipe de cinq personnes sur un projet. Il cesse de suffire dès que plusieurs projets se disputent les mêmes profils, parce qu’il ne détecte pas les conflits et ne consolide pas la capacité. Le rapport State of Resource Management 2026 de Runn indique que 54 % des organisations utilisent désormais un logiciel dédié, contre 44 % un an plus tôt, mais que 44 % travaillent encore, au moins en partie, sur des feuilles de calcul.
Le marché se répartit en trois familles, avec des tarifs publics relevés en septembre 2026, hors taxes et en facturation annuelle.
| Famille | Exemples | Prix indicatif | Pour qui |
|---|---|---|---|
| Planificateurs de ressources spécialisés | Float, Resource Guru, Runn, Teamdeck | 2 à 12 $ par personne planifiée et par mois | Agences, studios, équipes de services qui veulent un planning visuel et une vue capacité |
| Plateformes de gestion du travail avec module de charge | monday.com, Wrike, Smartsheet | 9 à 25 $ par utilisateur et par mois, fonctions de charge souvent réservées aux plans supérieurs | Organisations déjà équipées qui veulent éviter un outil de plus |
| PSA et staffing par compétences | Napta, Stafiz (français), Planview, Forecast | 10 à 19 € par utilisateur et par mois pour les éditeurs français, sur devis pour Planview et Forecast | Cabinets de conseil, ESN, grands portefeuilles avec référentiel de compétences et suivi de marge |
L’intelligence artificielle arrive dans ces outils sous forme de recommandations de staffing et de détection automatique des conflits, mais l’adoption reste limitée : seuls 17 % des répondants de l’enquête Runn 2026 l’utilisent activement en gestion des ressources. Avant d’automatiser, il faut des feuilles de temps fiables et un référentiel de compétences à jour. L’IA propose, le chef de projet ou le PMO décide.
Pour comparer ces solutions en détail, consultez notre sélection des meilleurs logiciels de gestion des ressources.
En bref
- L’allocation des ressources répond à quatre questions : qui, sur quoi, quand, à quel niveau d’effort. Elle traduit le plan en engagements
- Travaillez toujours sur la capacité nette, jamais sur les heures contractuelles, et visez 70 à 80 % d’occupation planifiée
- Réservez les compétences rares au chemin critique, et recalculez-le après chaque nivellement
- Gouvernez la réallocation avec des fenêtres de gel et des seuils d’escalade, plutôt que de réagir à chaque urgence
Une bonne allocation ne se voit pas : les délais tiennent, personne ne travaille le week-end et les arbitrages se font en réunion plutôt que dans les couloirs. Elle repose sur un travail amont que nous détaillons dans notre guide de la planification de projet, et sur une vigilance continue face aux aléas, que couvre notre article sur le management des risques.
