Selon une étude réalisée par Digital.ai en 2024, 71 % des équipes agiles dans le monde utilisent Scrum ou une variante comme cadre de travail. Au cœur de cette méthode, on retrouve cinq cérémonies courtes mais structurantes qui rythment chaque sprint. Bien menés, ces rituels accélèrent les décisions, soudent l’équipe et permettent de livrer de la valeur en continu. Bâclés, ils deviennent des réunions stériles dont tout le monde sort vidé.
Dans cet article, nous allons voir ce qu’est précisément une cérémonie Scrum, pourquoi elle compte, quelles sont les 5 cérémonies officielles du Scrum Guide avec leur timeboxing, comment les adapter au travail à distance et quelles erreurs éviter pour qu’elles restent productives.
Qu’est-ce qu’une cérémonie agile (ou rituel Scrum) ?
Une cérémonie agile, aussi appelée rituel Scrum, est une réunion structurée qui rythme le travail d’une équipe pratiquant la méthode Agile. Le Scrum Guide 2020 en référence cinq, chacune avec un objectif précis, des participants définis et une durée maximale (le timeboxing).
Ces rituels sont organisés par les Product Owners et facilités par les Scrum Masters. Ils répondent tous à un même principe : inspecter, adapter, recommencer. C’est ce cycle court qui distingue Scrum des approches prédictives traditionnelles comme le cycle en V ou le Waterfall.

Le sprint, qui dure de une à quatre semaines, est l’unité de base. À l’intérieur, on retrouve le Daily Scrum chaque jour, et autour, le Sprint Planning au démarrage, la Sprint Review puis la Rétrospective à la clôture, le Backlog Refinement en continu en amont.
Pourquoi structurer son projet avec ces 5 cérémonies ?
On le sait, sans cadre, une équipe agile peut vite glisser vers une accumulation de réunions improvisées qui font perdre du temps sans créer de valeur. Les rituels Scrum répondent à ce risque en imposant une structure légère mais ferme. Cinq bénéfices concrets à les pratiquer sérieusement.
- La transparence sur l’avancement : tous les acteurs savent où en est le projet à n’importe quel moment.
- L’alignement de l’équipe : chaque rituel synchronise les contributions individuelles vers un objectif commun.
- L’inspection régulière : on identifie les blocages au plus tôt, avant qu’ils ne plombent un sprint entier.
- L’adaptation continue : les apprentissages d’un sprint nourrissent les décisions du suivant.
- L’engagement collectif : un rituel bien mené renforce le sentiment d’appartenance et la responsabilité partagée.
À l’inverse, supprimer un rituel parce qu’il « prend trop de temps » est presque toujours une fausse économie. C’est généralement la qualité de l’animation qu’il faut revoir, pas la cérémonie en elle-même.
Tableau récapitulatif des 5 cérémonies Scrum

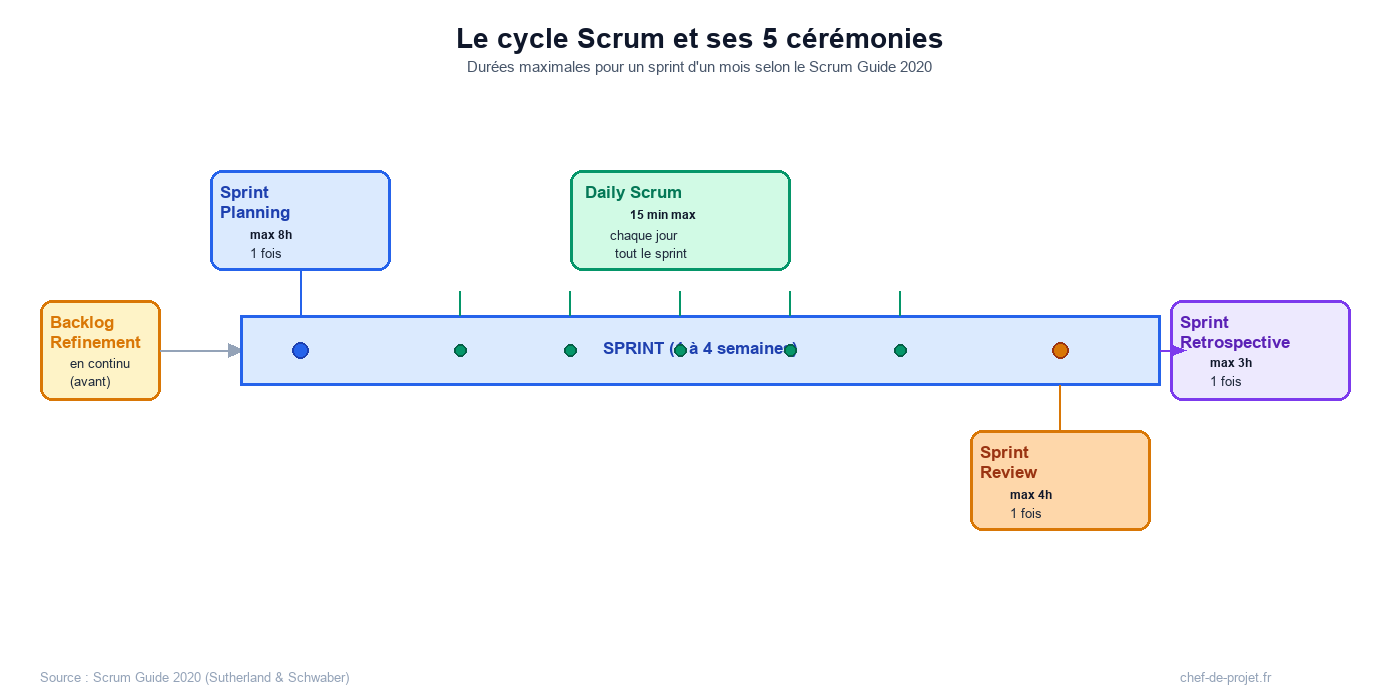

Voici la vue d’ensemble que vous pouvez garder sous le coude. Les durées indiquées sont les maximums du Scrum Guide 2020 pour un sprint d’un mois (à proratiser sur les sprints plus courts).
| Cérémonie | Quand | Durée max (sprint 1 mois) | Participants | Objectif |
|---|---|---|---|---|
| Sprint Planning | Début de sprint | 8 heures | Équipe Scrum complète | Fixer l’objectif et le contenu du sprint |
| Daily Scrum | Chaque jour ouvré | 15 minutes | Développeurs (Scrum Master optionnel) | Synchroniser l’équipe, lever les blocages |
| Sprint Review | Fin de sprint | 4 heures | Équipe + parties prenantes | Démontrer l’incrément, recueillir le feedback |
| Sprint Retrospective | Fin de sprint, après Review | 3 heures | Équipe Scrum | Améliorer la collaboration et le processus |
| Backlog Refinement | En continu pendant le sprint | 10 % du temps de l’équipe | Product Owner + équipe | Affiner et prioriser les User Stories à venir |
Les 5 cérémonies Scrum en détail
Voyons maintenant chaque rituel en détail avec son objectif, ses participants, son timeboxing et les bonnes pratiques pour qu’il reste utile.
1. Le Sprint Planning (planification du sprint)
Le sprint planning ouvre chaque sprint. C’est lors de cette réunion que l’équipe définit ce qu’elle s’engage à livrer et comment elle compte s’y prendre. Sans lui, le sprint démarre dans le flou.
Objectif : définir l’objectif du sprint (Sprint Goal), sélectionner les éléments du backlog produit qui contribueront à l’atteindre, et établir un plan de mise en œuvre.
Participants : toute l’équipe Scrum (Product Owner, Scrum Master, Développeurs). Des invités experts peuvent être conviés pour clarifier un point technique.
Durée maximale : 8 heures pour un sprint d’un mois. On proratise : 4 heures pour deux semaines, 2 heures pour une semaine.
Bonnes pratiques : arrivez préparé. Le backlog produit doit déjà être affiné en amont (voir Backlog Refinement). Découpez la session en deux temps : d’abord le quoi (Sprint Goal et éléments retenus), ensuite le comment (découpage technique, dépendances). Et terminez toujours par une vérification : « est-ce réaliste compte tenu de notre capacité ? »
2. Le Daily Scrum (mêlée quotidienne)
Le Daily Scrum, ou mêlée quotidienne, est le rituel le plus connu et souvent le plus mal pratiqué. C’est une réunion courte, debout, organisée à la même heure chaque jour pour synchroniser l’équipe.
Objectif : faire le point sur les avancements de la veille, les actions du jour et les obstacles éventuels. Le Daily Scrum n’est pas un reporting au Scrum Master, c’est une mise en commun entre développeurs.
Participants : les développeurs en priorité. Le Scrum Master peut être présent pour faciliter, le Product Owner pour écouter sans interférer.
Durée maximale : 15 minutes, point. Si vous dépassez systématiquement, c’est que le sujet à traiter ne relève pas du Daily mais d’un échange à part en plus petit comité.
Bonnes pratiques : tenir le Daily debout aide naturellement à rester court. Un format classique consiste à faire passer chaque membre sur trois questions : qu’ai-je fait hier, que vais-je faire aujourd’hui, qu’est-ce qui me bloque. Si un point bloquant émerge, on prend un rendez-vous dédié après le Daily, on ne dérive pas pendant la mêlée.
3. La Sprint Review (revue de sprint)
La revue de sprint a lieu à la fin du sprint. C’est le moment où l’équipe présente le travail accompli aux parties prenantes et recueille leur feedback pour ajuster les priorités à venir.
Objectif : démontrer l’incrément produit livré, recueillir le feedback des parties prenantes, identifier les ajustements à porter sur le backlog.
Participants : l’équipe Scrum complète + les parties prenantes invitées (clients, sponsors, utilisateurs, métiers concernés).
Durée maximale : 4 heures pour un sprint d’un mois, à proratiser.
Bonnes pratiques : préparez la démonstration sérieusement. Une démo bricolée envoie un mauvais signal aux parties prenantes. Posez des questions ouvertes : « qu’est-ce qui vous semble manquer ? », « par quoi seriez-vous prêts à payer en priorité ? ». Notez tous les feedbacks pour les arbitrer en aval avec le Product Owner.
4. La Sprint Retrospective (rétrospective de sprint)
La sprint retrospective intervient juste après la Sprint Review, à la fin du sprint. Cette fois, on parle d’équipe : qu’est-ce qui a bien marché, qu’est-ce qu’on peut améliorer, sur quoi on s’engage pour le prochain sprint.
Objectif : identifier les forces et les axes d’amélioration de l’équipe, décider d’actions concrètes pour le sprint suivant.
Participants : l’équipe Scrum uniquement (Product Owner, Scrum Master, Développeurs). Pas de parties prenantes externes pour préserver la liberté de parole.
Durée maximale : 3 heures pour un sprint d’un mois.
Bonnes pratiques : variez les formats pour éviter la routine. Start, Stop, Continue, Mad, Sad, Glad, 4L (Liked, Learned, Lacked, Longed for), Speed Boat : chacun fait ressortir des choses différentes. Surtout, **terminez par un plan d’action concret** avec un responsable par action. Une rétro sans engagement de suivi est un défouloir, pas un outil d’amélioration.
5. Le Product Backlog Refinement (affinage du backlog)
Le Product Backlog Refinement est le seul rituel qui n’est pas borné par le sprint : il se pratique en continu. Il consiste à affiner, découper et prioriser les éléments du Product Backlog pour qu’ils soient prêts à entrer dans le prochain Sprint Planning.
Objectif : préparer les User Stories pour qu’elles répondent à la Definition of Ready : claires, estimées, testables, sans dépendance bloquante.
Participants : le Product Owner anime, les développeurs contribuent sur les aspects techniques et l’estimation.
Durée : environ 10 % du temps de l’équipe sur le sprint, soit 2 à 4 heures par semaine selon la taille.
Bonnes pratiques : privilégiez des sessions courtes (1 heure) et fréquentes plutôt qu’un marathon mensuel. Travaillez en priorité sur les 2 à 3 prochains sprints, pas sur l’ensemble du backlog. Et appliquez systématiquement la règle INVEST : une User Story doit être Independent, Negotiable, Valuable, Estimable, Small, Testable.
Comment adapter les rituels Scrum au travail à distance ou hybride ?
Depuis 2020, la majorité des équipes Scrum pratiquent leurs rituels à distance ou en mode hybride. Cela impose quelques ajustements pour éviter la fatigue des écrans et préserver l’efficacité des cérémonies.
Pour le Daily Scrum, gardez la régularité (même heure, même outil) et tenez la durée stricte des 15 minutes. Activez les caméras pour préserver la dimension humaine, mais autorisez à les couper si l’attention décroche. Pour les rituels plus longs (Planning, Review, Retro), prévoyez des pauses toutes les 60 à 75 minutes et alternez les formats (présentation, brainstorming, vote en sous-groupes) pour casser la monotonie.
Côté outils, des plateformes comme Miro, FigJam, Klaxoon ou Mural rendent les rituels à distance presque aussi engageants qu’en présentiel. Pour les équipes plus mûres, un coach agile peut accompagner cette transition pendant les premiers mois.
Les erreurs à éviter dans la mise en place des rituels Scrum
Cinq pièges classiques qui transforment vos rituels en réunions stériles.
- Faire du Daily Scrum un reporting au Scrum Master. Le Daily est pour les développeurs, pas pour rendre des comptes. Sinon il devient une corvée et perd son sens.
- Sauter la rétrospective parce que « on n’a pas le temps ». C’est le rituel qui crée l’amélioration continue. Sans lui, vous répétez les mêmes erreurs à chaque sprint.
- Inviter trop de monde aux Sprint Reviews. Au-delà de 10 à 12 participants, la qualité du feedback s’effondre. Sélectionnez les parties prenantes vraiment concernées.
- Mal préparer le Sprint Planning. Si le backlog n’est pas affiné en amont, le Planning devient un Refinement déguisé, et le sprint démarre en retard.
- Refuser d’adapter les rituels au contexte. Le Scrum Guide donne un cadre, pas une obligation rigide. Si une équipe de 4 personnes trouve un Daily à 15 minutes trop long, raccourcir à 10 minutes n’est pas une trahison du framework.
Ce sujet d’adoption fait partie des classiques que couvrent toutes les méthodologies de gestion de projet agiles modernes, dont Scrum reste la déclinaison la plus utilisée.
En bref : ce qu’il faut retenir
Les 5 cérémonies Scrum (Sprint Planning, Daily Scrum, Sprint Review, Sprint Retrospective, Backlog Refinement) ne sont pas des réunions parmi d’autres : ce sont les piliers qui structurent la cadence d’une équipe agile et qui transforment une intention de méthode en pratique réelle. Chacune a un objectif précis, un timeboxing officiel et des participants clairement identifiés.
Trois réflexes pour les pratiquer sérieusement :
- Respectez le timeboxing. Un Daily de 30 minutes n’est plus un Daily, c’est une réunion ratée. Les durées du Scrum Guide ne sont pas négociables.
- Préparez chaque rituel. Un Sprint Planning ou une Rétro bien préparés produisent 3 fois plus de valeur qu’une session improvisée.
- Engagez-vous sur des actions concrètes. Tout rituel doit déboucher sur des décisions et des engagements suivis, sinon il devient un débat sans suite.
Et vous, quelle est la cérémonie Scrum que vous trouvez la plus difficile à mener efficacement dans votre équipe, et comment l’avez-vous fait évoluer ? Partagez votre expérience en commentaire.
