Le PMO, ou Project Management Office, est la structure organisationnelle qui standardise la gouvernance des projets et facilite le partage des méthodes, des outils et des ressources. En français, on parle de bureau des projets ou de bureau de gestion de projets.
D’après l’étude Wellingtone State of Project Management 2025, 89 % des organisations interrogées disposent d’au moins un PMO. Pourtant, 53 % seulement déclarent avoir un mandat et des objectifs clairs. C’est tout le problème de cette fonction : elle est presque partout, et rarement bien définie.
Dans cet article, nous vous expliquons :
- ce que recouvre le sigle PMO, qui désigne en réalité trois choses différentes
- les trois types de PMO du PMI et comment choisir le bon niveau d’autorité
- les missions concrètes d’un PMO au quotidien
- pourquoi tant de PMO se font dissoudre, et comment l’éviter
- les indicateurs qui prouvent réellement sa valeur
Qu’est-ce qu’un PMO ?
Le PMI définit le PMO comme une structure destinée à standardiser les processus de gouvernance liés aux portefeuilles, programmes ou projets, et à faciliter le partage des ressources, des méthodologies, des outils et des techniques.
Deux mots comptent dans cette définition. « Structure » d’abord : un PMO est une entité organisationnelle, pas un rôle individuel. « Gouvernance » ensuite : sa raison d’être est de rendre les décisions possibles, pas de produire des documents.
Un contresens fréquent consiste à croire qu’un PMO gère les projets. C’est vrai pour certains, faux pour la plupart. Selon son mandat, il peut aller du conseil léger au pilotage direct.
Trois sigles pour trois périmètres
Le sigle PMO recouvre en réalité trois fonctions qu’on confond souvent, alors qu’elles n’interviennent pas au même niveau.
Le Project Management Office accompagne la réalisation des projets : méthodes, modèles, consolidation de l’avancement, appui aux chefs de projet.
Le Program Management Office intervient au niveau d’un programme, donc d’un ensemble de projets liés. Il gère les dépendances, les arbitrages internes et surtout la réalisation des bénéfices attendus.
Le Portfolio Management Office agit au niveau du portefeuille. Il ne cherche pas seulement à livrer conformément au plan, mais à vérifier que les investissements servent la stratégie. Sélection, priorisation, arrêt de projets : c’est le niveau décisionnel. Nous détaillons cette discipline dans notre guide sur la gestion de portefeuille de projets.
En pratique, un même PMO cumule souvent les trois. Certaines organisations emploient d’ailleurs le terme générique xMO pour désigner ces bureaux sans préjuger du périmètre.
Un mot sur le référentiel : le PMBOK 7, publié en 2021, ne prescrit plus de modèle unique de PMO. Organisé autour de principes et de domaines de performance, il laisse chaque organisation concevoir le sien selon son contexte. Ce n’est pas un abandon du sujet, c’est une invitation à arrêter de copier le PMO du voisin.

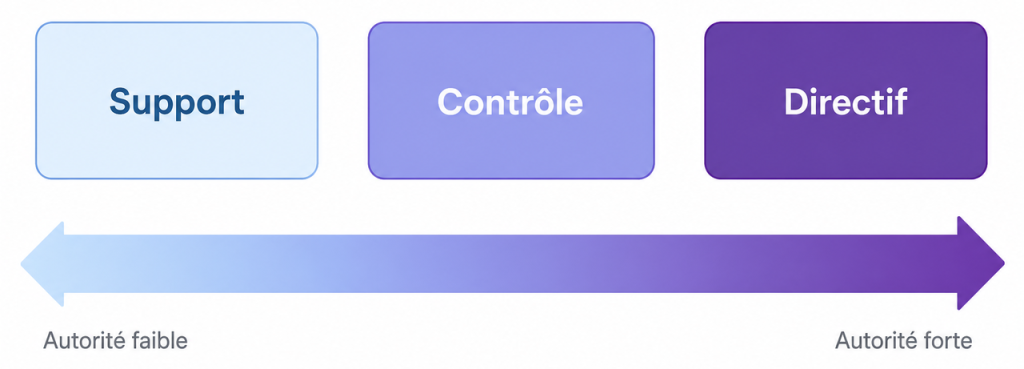

Les trois types de PMO selon le PMI
La classification de référence distingue trois niveaux d’autorité. Elle décrit un continuum, pas trois cases étanches.

| Type | Ce qu’il fait | Autorité | Quand le choisir |
|---|---|---|---|
| Support Supportive |
Fournit modèles, bonnes pratiques, formation, leçons apprises et appui méthodologique | Faible : il aide, il ne contraint pas | Équipes matures, projets à faible risque, culture peu réceptive au contrôle |
| Contrôle Controlling |
Apporte le même soutien, mais exige le respect de méthodes, standards et formats définis | Modérée : conformité vérifiée par revues et audits | Portefeuille hétérogène, exigences de conformité, besoin de comparabilité |
| Directif Directive |
Prend le contrôle des projets, affecte les chefs de projet et pilote directement l’exécution | Élevée : autorité opérationnelle directe | Projets stratégiques, forte criticité, maturité projet faible |
Rien n’oblige à choisir un seul mode. Un PMO efficace est souvent de support sur les petits projets, de contrôle sur les projets à risque, et directif sur les deux ou trois initiatives qui engagent l’entreprise.
Les autres formes que vous croiserez
- L’EPMO, ou Enterprise PMO, couvre plusieurs directions et définit la gouvernance à l’échelle de l’organisation
- Le centre d’excellence se concentre sur les méthodes, les compétences, le coaching et l’amélioration continue
- Le Delivery PMO est orienté vers la réalisation concrète des projets et programmes
- Le Repository PMO sert de référentiel de documents, de données historiques et de retours d’expérience
- Le Value Delivery Office mesure et optimise la valeur délivrée plutôt que le respect des processus
Le PMI insiste aujourd’hui sur un point : le nom compte moins que le mandat. Les PMO qui durent sont ceux qui priorisent la création de valeur, pas l’application de procédures.
Que fait un PMO au quotidien ?
Sept familles d’activités, dont l’importance relative dépend du mandat.
Gouvernance
Définir les rôles et responsabilités, préparer les comités de pilotage, gérer les arbitrages et les escalades, organiser les revues de jalons, vérifier que chaque projet dispose d’un sponsor et d’un mandat écrit. C’est le socle, et c’est ce qui distingue un PMO d’un simple service de reporting. Notre article sur la gouvernance projet détaille cette mécanique.
Méthodes et standards
Produire les modèles de business case, de planning, de budget et de clôture, définir les cycles de vie et adapter les pratiques aux approches prédictive, agile ou hybride. Un PMO qui impose une seule méthodologie à des contextes différents se met à dos ses propres utilisateurs.
Outillage et données
Administrer l’outil de gestion de portefeuille, structurer les référentiels, garantir la qualité des données et automatiser les alertes. Ce point est décisif : sans données fiables, tout le reste devient de l’opinion. Notre comparatif des logiciels PPM couvre les solutions du marché.
Reporting consolidé
Collecter, consolider et expliquer les écarts de coûts, de délais et de risques pour la direction. Attention au piège du temps passé : l’étude Wellingtone 2025 indique que 42 % des répondants consacrent au moins une journée entière à compiler leurs rapports à la main. Une journée par cycle de reporting, c’est un mi-temps annuel qui ne produit aucune décision.
Ressources
Établir la capacité disponible, identifier les conflits d’allocation, anticiper les compétences rares et contribuer aux arbitrages entre projets.
Risques et dépendances
Maintenir les registres, consolider les risques transverses que personne ne voit à l’échelle d’un projet isolé, et escalader ceux qui dépassent les seuils de tolérance définis dans le plan de management des risques.
Formation et accompagnement
Former les chefs de projet et les sponsors, animer une communauté, capitaliser les retours d’expérience. C’est la mission la plus facile à sacrifier quand le PMO est sous l’eau, et celle dont l’absence se paie le plus longtemps.
Pourquoi tant de PMO se font dissoudre
Un PMO qui disparaît au bout de deux ans n’a généralement pas échoué sur ses livrables. Il a échoué sur son mandat.
Les chiffres Wellingtone 2025 posent le diagnostic : 53 % des PMO déclarent avoir un mandat et des objectifs clairs, et 40 % seulement disposent d’un catalogue de services défini. Autrement dit, près d’un PMO sur deux ne sait pas dire précisément à quoi il sert, ni à qui.
Les causes d’échec les plus documentées :
- Un mandat flou, sans objectifs mesurables ni clients identifiés
- Un PMO réduit à une fonction de reporting, qui collecte sans jamais éclairer une décision
- Une focalisation sur la conformité au détriment de la valeur
- Une autorité incohérente avec les responsabilités confiées
- Une duplication des fonctions déjà assurées par la DSI, la finance ou les métiers
- Une surcharge de processus et de réunions que les équipes finissent par contourner
- Des indicateurs centrés sur l’activité plutôt que sur les résultats
Ce dernier point mérite qu’on s’y arrête. Un PMO évalué sur le nombre de modèles produits ou de rapports diffusés optimisera ces chiffres, pas la performance des projets. Vous obtiendrez exactement ce que vous mesurez.
À l’inverse, les PMO qui durent partagent des caractéristiques nettes : une charte approuvée par la direction, un catalogue de services explicite, un niveau de contrôle adapté au risque plutôt qu’uniforme, un reporting automatisé, un sponsor exécutif, et un démarrage sur deux ou trois services à forte valeur plutôt qu’un déploiement complet décrété d’en haut.
Un mot d’honnêteté sur les statistiques : on lit souvent des taux de dissolution spectaculaires. Nous n’avons trouvé aucune source récente et méthodologiquement solide permettant de citer un taux fiable sur 2023-2026. Nous préférons ne pas en avancer un.
Comment mesurer la valeur d’un PMO
La question tombe généralement au moment du budget, et un PMO incapable d’y répondre se retrouve en position de faiblesse. Voici les familles d’indicateurs qui tiennent devant un comité.
| Famille | Indicateurs |
|---|---|
| Efficacité de livraison | Taux de projets livrés à temps et dans le budget, prévisibilité des dates, écart moyen prévu / réalisé, délai moyen de décision |
| Qualité du portefeuille | Part des investissements alignés sur la stratégie, taux de projets arrêtés ou réorientés à temps, capacité disponible par rapport à la demande |
| Réalisation des bénéfices | Bénéfices réalisés sur bénéfices prévus, délai d’obtention, adoption par les utilisateurs, économies générées |
| Performance du PMO | Délai de production du reporting, coût du PMO rapporté à la valeur du portefeuille, fiabilité des données, satisfaction des chefs de projet et sponsors |
Une formule simple permet de porter le sujet devant une direction financière :
ROI du PMO = (Bénéfices attribuables au PMO − Coût du PMO) ÷ Coût du PMO
Les bénéfices attribuables incluent les coûts évités, les projets arrêtés avant d’avoir consommé leur budget, les gains de capacité et l’amélioration de la prévisibilité. Un seul projet stoppé à temps peut suffire à financer le PMO pour l’année.
Pour situer votre performance, les repères Wellingtone 2025 sont utiles : 38 % des organisations terminent leurs projets à temps la plupart du temps, 41 % dans le budget prévu, et 39 % réalisent intégralement les bénéfices attendus. Ces chiffres mesurent la performance déclarée, pas l’effet propre du PMO, mais ils donnent une base de comparaison honnête. Les indicateurs de gestion de projet et le tableau de bord projet constituent l’outillage de suivi.
Le métier de responsable PMO
Le rôle se décline généralement en trois niveaux : l’analyste PMO, qui produit les données et le reporting ; le responsable PMO, qui pilote la structure et son catalogue de services ; le directeur de PMO ou head of PMO, qui porte le mandat devant la direction et arbitre au niveau du portefeuille.
Le rattachement varie selon la nature du PMO : à la DSI pour un PMO informatique, à une direction de la transformation pour un PMO de programme, au comité exécutif pour un EPMO. Ce rattachement compte moins que le mandat de décision réellement accordé. Un PMO rattaché haut mais sans autorité d’arbitrage reste un service de reporting.
Côté compétences, le métier combine méthode, analyse de données, communication et conduite du changement. Les certifications les plus reconnues sont le PMP et PRINCE2 pour la gestion de projet, et le PMI-PfMP pour le niveau portefeuille.
Sur les rémunérations, soyons transparents : les baromètres français ne publient pas de grille isolant spécifiquement les fonctions PMO. Les ordres de grandeur observés sur le marché se situent autour de 38 à 50 k€ pour un analyste, 55 à 80 k€ pour un responsable et au-delà de 80 k€ pour un directeur de PMO, en fixe brut annuel. Ces fourchettes varient fortement selon la localisation, le secteur et le périmètre, et ne proviennent pas d’une étude sectorielle dédiée. À comparer avec le salaire d’un chef de projet, mieux documenté.
En bref
Le PMO n’est ni un service de reporting ni une police des méthodes. C’est une structure de gouvernance dont la valeur se mesure aux décisions qu’elle rend possibles. Trois points à retenir :
- Écrivez le mandat et le catalogue de services avant de recruter : c’est ce qui manque à près d’un PMO sur deux
- Adaptez le niveau d’autorité au risque du projet plutôt que d’appliquer le même régime à tout le portefeuille
- Mesurez les bénéfices réalisés, pas le nombre de rapports produits, sinon vous obtiendrez des rapports
Si votre organisation hésite entre plusieurs structures de pilotage, notre comparaison entre le CIO Office et le PMO clarifie les périmètres respectifs. Et pour outiller la consolidation, notre sélection de logiciels PPM détaille les critères à instruire avant de choisir.
